数据上墙,是指在工程项目各阶段实测实量时,将相应的质量数据在测量部位或就近墙面上明确标示。“100%实测实量,用数据诠释质量”,通过这种简单明了的数据展示,无需过多文字赘述,即可让施工管理人员及现场操作人员直观了解每个部位的质量状况,便于发现质量缺陷并及时整改维修,也便于工程质量的数据统计、总结及评比。

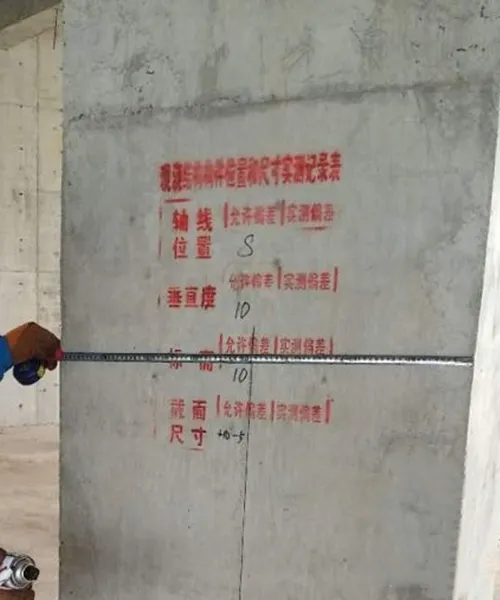

数据上墙示例
实测实量数据上墙涵盖主体工程和装修工程的各个阶段,以最主要的主体工程三大阶段为例进行说明:
数据上墙管理办法
主体工程实测实量涵盖混凝土、砌体及抹灰三大阶段的共约20项数据,施工现场根据工程特点确定测量项目,制作表格并定制上墙表格,各阶段在测量完成后及时将数据标注于相应墙面。
数据上墙的常规内容是:测量项目、合格标准、实测数据、测量人员、测量日期、结论等。

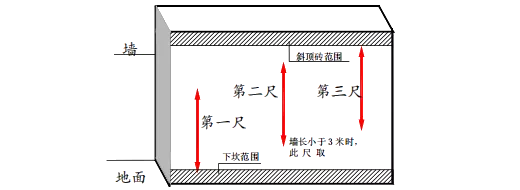

各阶段数据上墙表格示例
数据上墙的常规流程是:施工单位逐层逐套测量,2天内完成全数检查、数据上墙及资料记录,监理单位1天内完成复核并签字,甲方工程师跟踪抽查完成复核签字。混凝土工程在拆模后三日内完成;砌体工程在砌筑后三日内完成;抹灰工程在抹灰后三日内完成。
施工单位应认真执行数据上墙工作,对不合格项目及时维修整改,通过“数据诠释质量”的管理思想,不断提升施工工艺及质量水平;监理单位应严格复核,监督施工单位对不合格项目的限期整改,整改完毕后重新测量并复核,直至合格为止。

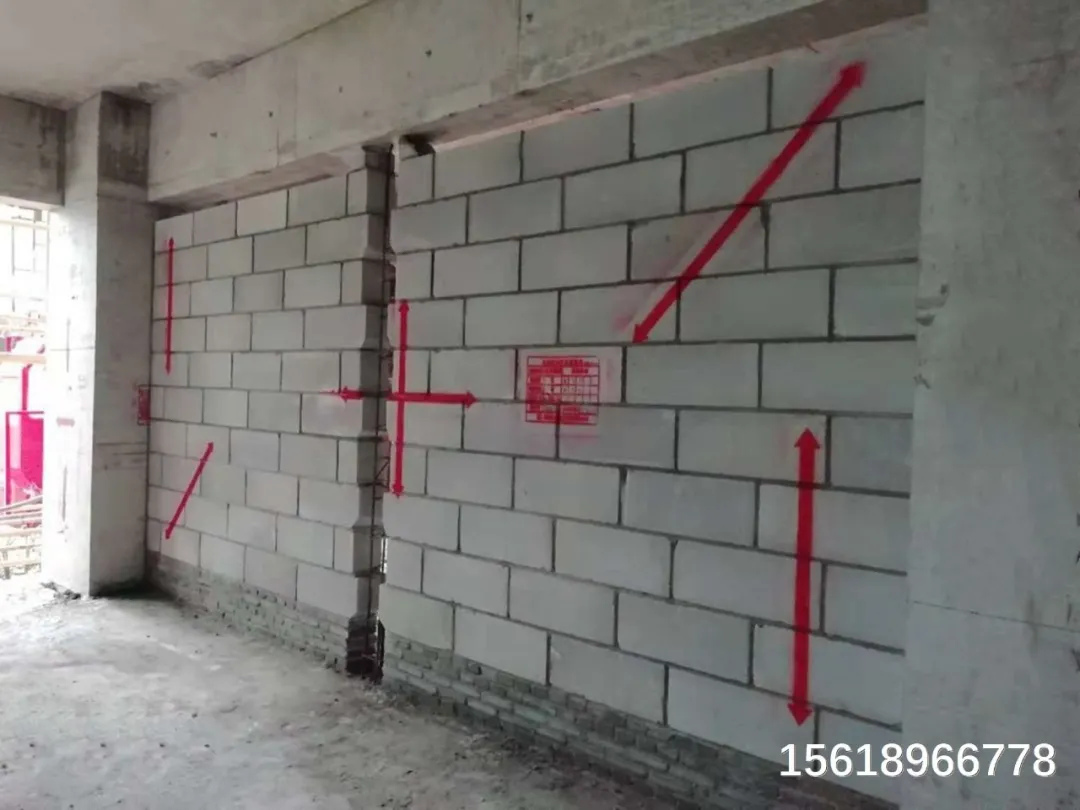

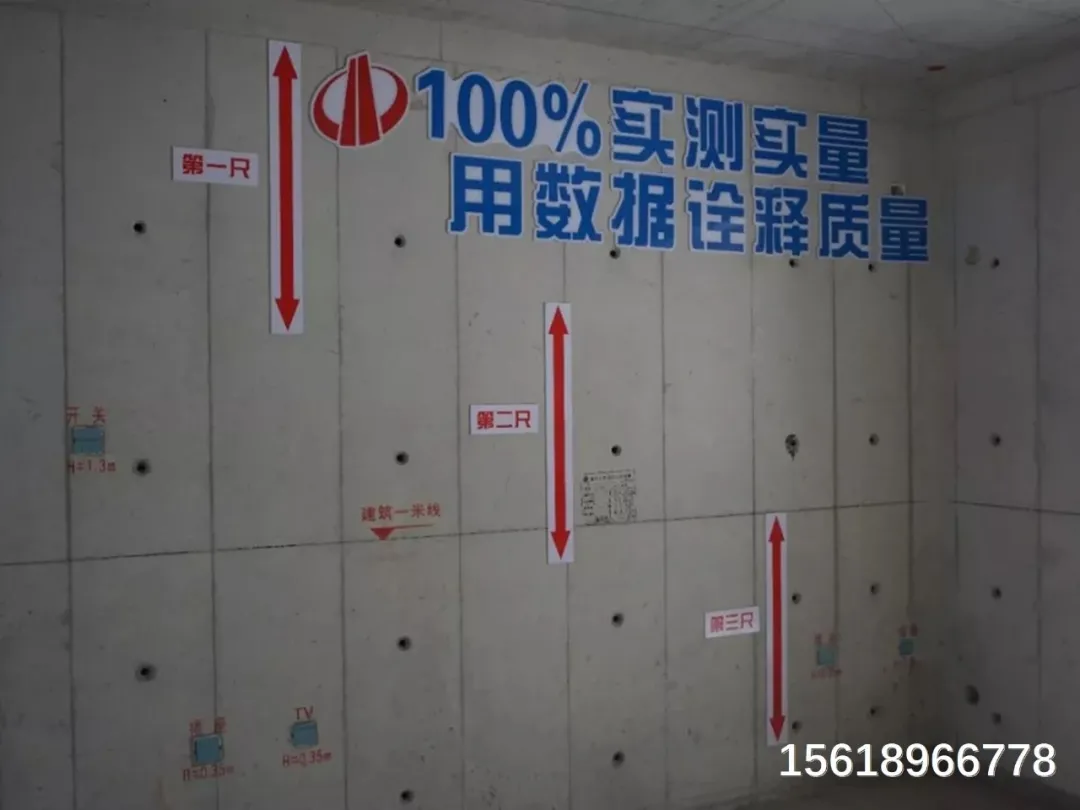

实测实量数据上墙
数据上墙的基本要求是表格及文字清晰并可持久留存,以往的传统做法是制版喷漆:根据数据上墙内容要求编制表格后,用铁皮复刻出镂空模板,在上墙的部位扶住模板再喷漆喷涂。

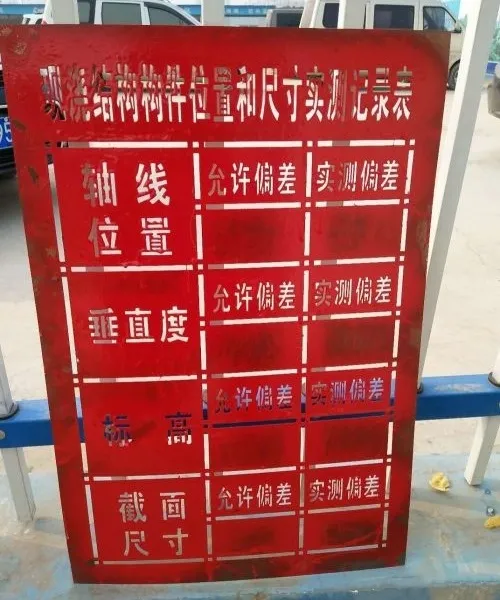

传统做法操作复杂且上墙质量不好
这种传统做法制版复杂成本高,操作不便捷,而且在喷漆喷涂后,上墙表格的成型质量不好。那么,有没有便捷易施的好方法呢?
数据上墙的新方式来了!
采用数据上墙专用印章(表格及内容可随意定制),只需轻松一盖章,表格就清晰印在相应位置,操作便捷,上墙质量好!
新型做法操作便捷且上墙质量好
善建文化针对建筑工程实测实量应用场景,推出数据上墙专用印章,章面选用专用墙体印章棉,采用专业雕刻机深度雕刻,印迹清晰、经久耐用,厂家直销提供质优价廉的一站式专业服务。
数据上墙操作指引
数据上墙选定墙面印章的方式后,表格内容的确定是关键,主要是根据实测实量的要求,选取能反应各阶段施工质量的各项数据指标,基于国家、行业及企业规范给出合格标准,编制表格制作印章并上墙,实测实量完成后填写实测数据。
比如以中建三局某项目为例,依据《中建三局住宅工程精益建造实施指南》附表要求,结合项目实际情况,编制实测实量表格,制作印章后完成数据上墙:
《中建三局住宅工程精益建造实施指南》附表
编制表格→制作印章→表格上墙→填写数据
各阶段的实测实量数据及具体测量方法如下:

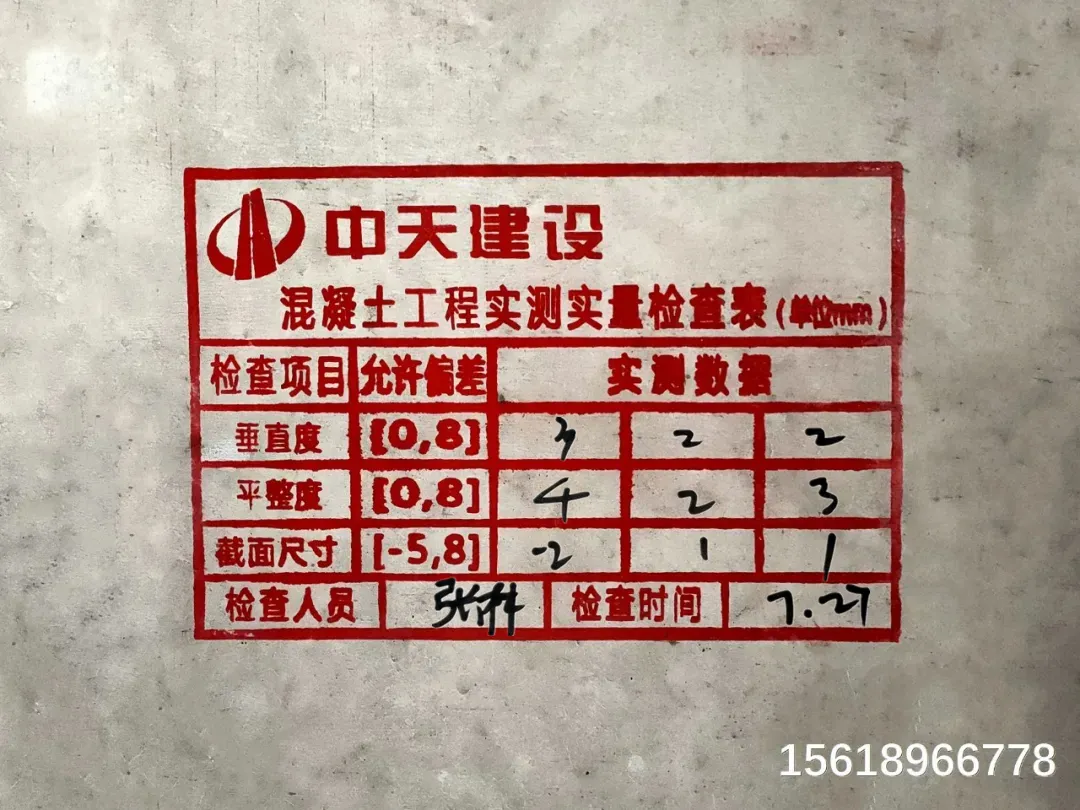

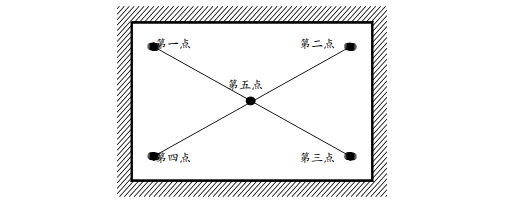

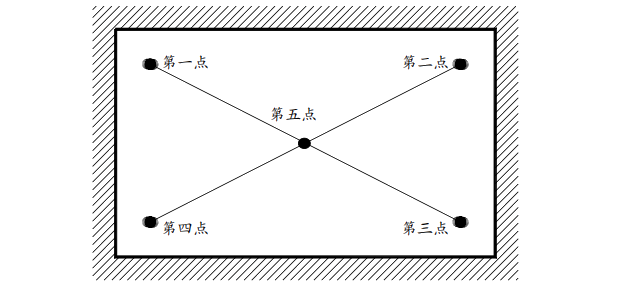

依据《混凝土结构工程施工质量验收规范》,混凝土工程实测实量的常规上墙数据包括5项:
(1)截面尺寸偏差

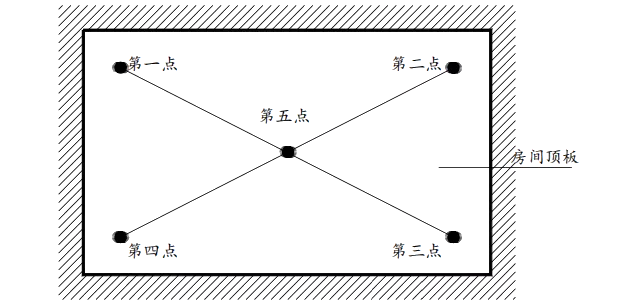

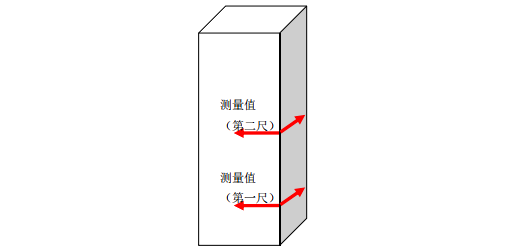

(2)表面平整度 (3)垂直度 (4)顶板水平度极差 (5)楼板厚度偏差 施工现场可根据工程特点,增加或减少上墙数据项目,制作表格后定制印章并盖章上墙,实测实量后将实测数据、测量人员、测量日期及结论等填写在表格相应位置。 印章及上墙示例(表格及文字均可定制)

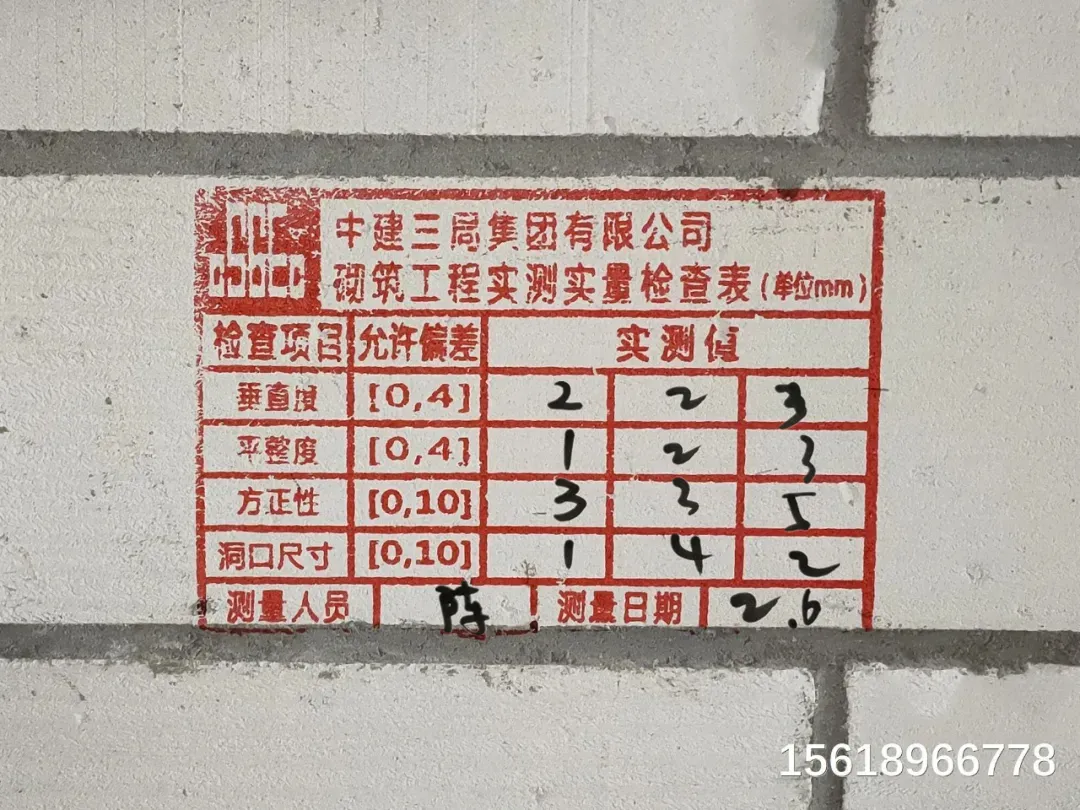

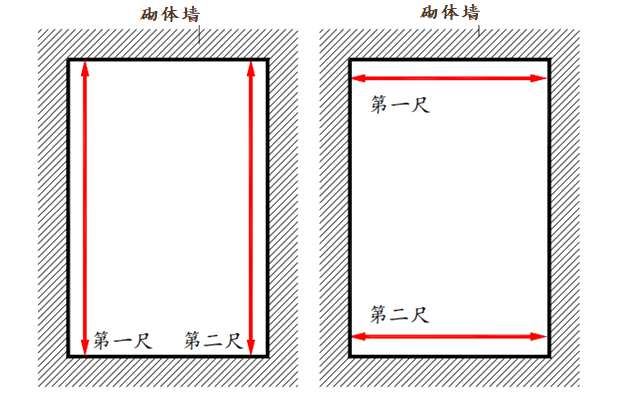

依据《砌体结构工程施工质量验收规范》,砌体工程实测实量的常规上墙数据包括3项:
(1)表面平整度

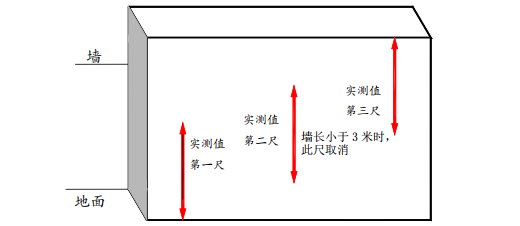

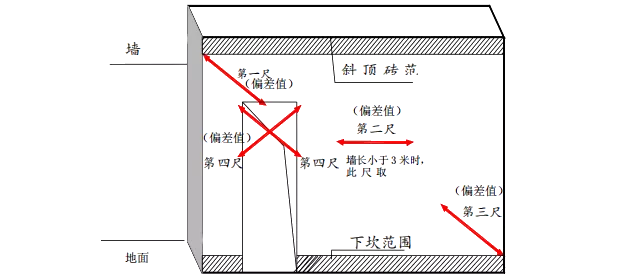

(2)垂直度 (3)门窗洞口尺寸偏差 施工现场可根据工程特点,增加或减少上墙数据项目,制作表格后定制印章并盖章上墙,实测实量后将实测数据、测量人员、测量日期及结论等填写在表格相应位置。 印章及上墙示例(表格及文字均可定制)

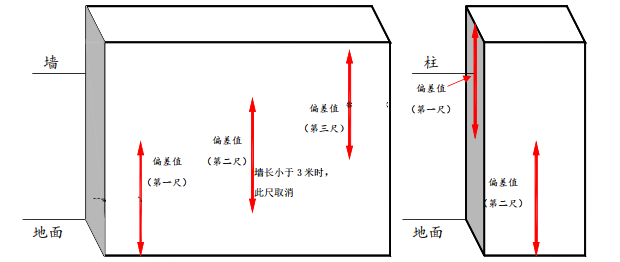

依据《建筑装饰装修工程质量验收规范》及各地分户验收规定,抹灰工程实测实量的常规上墙数据包括11项:
(1)墙面平整度

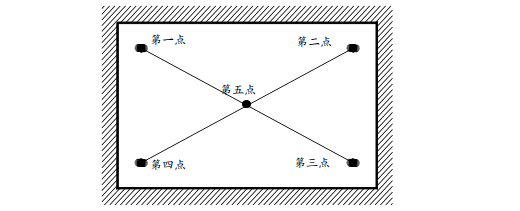

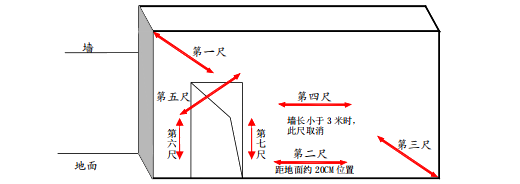

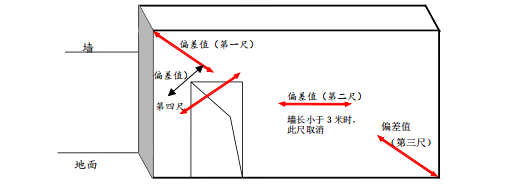

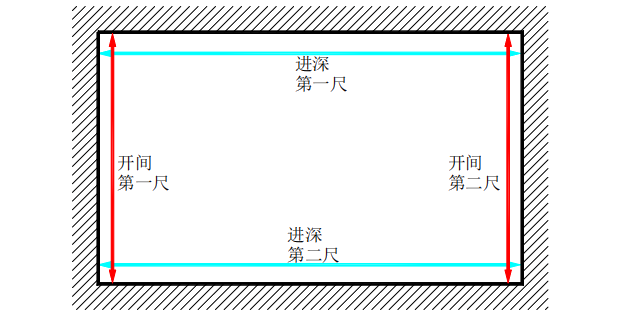

(2)墙面垂直度 (3)室内净高偏差 (4)顶板水平度极差 (5)阴阳角方正 (6)房间开间/进深偏差 (7)方正度 (8)地面平整度 (9)地面水平度极差 (10)门窗洞口尺寸偏差 (11)外窗内侧墙体厚度极差
施工现场可根据工程特点,增加或减少上墙数据项目,制作表格后定制印章并盖章上墙,实测实量后将实测数据、测量人员、测量日期及结论等填写在表格相应位置。
印章及上墙示例(表格及文字均可定制)
100%实测实量,用数据诠释质量。“数据上墙”目前已成为行业优秀建企进行工程质量管理的必备法宝,特别是对工程具有高标准高要求、以创优创文明为目标的项目,这样的管理办法实现了靠制度管理、靠数据说话,使得工程管理轻松高效。
