预制节段拼装工艺是将梁体分为若干节段,在工厂预制后运至桥位进行组拼,通过施加预应力将节段整体拼装成桥的施工工艺。其施工工艺流程包括预制场建设、预制、运输、架桥、拼装等。下面就通过施工现场照片来看看桥梁预制节段拼装施工都需要做些什么吧。

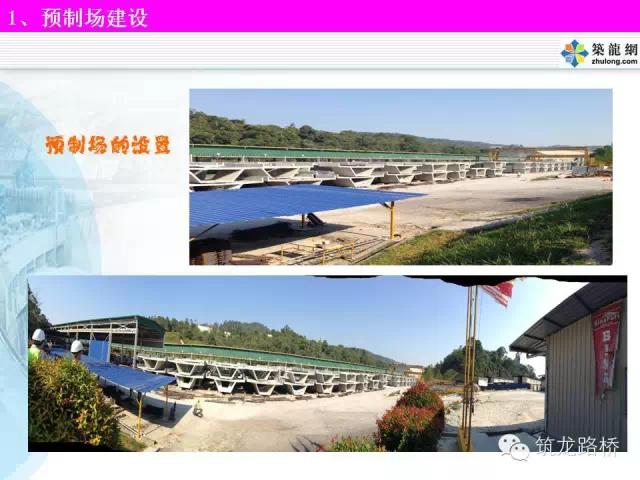

节段预制场的规划,攸关节段生产的效率。一般在设计阶段就应规划出预制场的位置,避免施工时场地的迁移,所以需注意用地的确定和取得。
对预制场地的位置、地质情况和运输路线需要进行认真的评估,以便确定对工期和交通干扰的影响程度。为了控制台座的沉降量和非弹性变形,台座地基及基础必须坚实、整体连续。
如:地基是否有沉陷的可能,交通运输的便利性等都是必须预先规划的。
为了节省节段的运输时间与费用,理想的预制场地应在工地附近。减少预制梁段转运至存梁场增加运输和二次转运节本。也可通过水路运至桥位。
一个预制通常包括四部分区域:

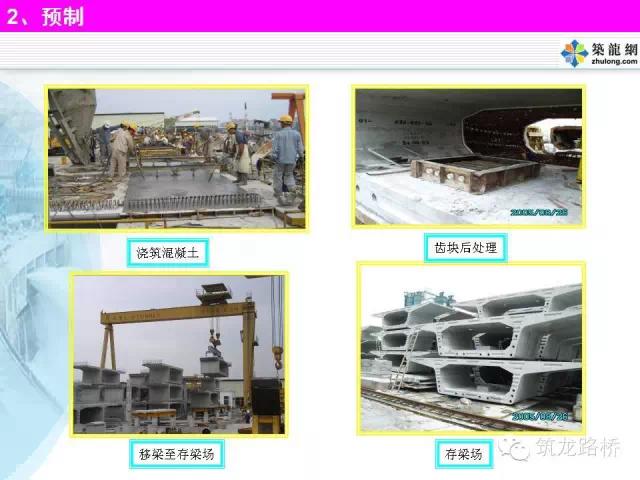

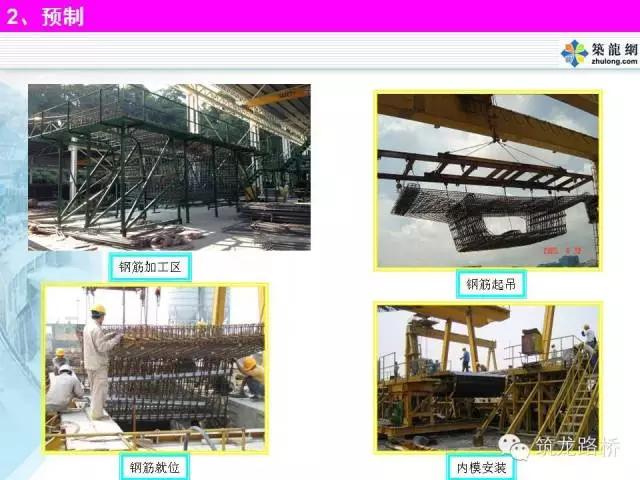

扎筋区,用来扎制钢筋笼以安置选模板。
浇筑区,用来安置模板、靠山节段、钢筋笼,然后浇捣混凝土。
搅拌站,用来储存砂石料、水泥和搅拌混凝土。
堆放区,用来堆放交付运输、安装前的成品构件。
生产线的配置要根据工程的实际情况进行规划,规划中应注意:
1、生产线距离桥位的距离、周边设施情况、是否对居民生活产生影响。
2、合理配置钢筋加工区、绑扎区(钢筋绑扎台座)、梁段预制区(梁段预制台座)及临时存梁场,使其高效合理地运转。

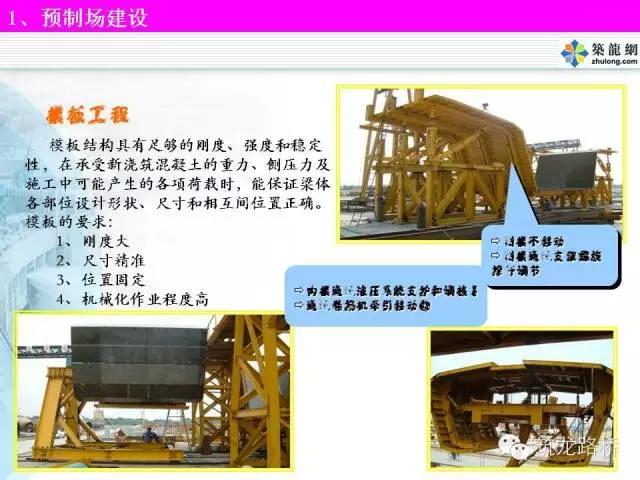

3、底座要有足够的强度,如无法达到要进行处理。

4、为了提高工效,在同条生产线内的单个台座内各配置一定数量的小型龙门吊机,用于小型材料、用具的吊装作业。大型龙门吊主要用于梁段转运、倒运及转存等吊装作业。为了避免大、小龙门吊作业的相互干扰,需要设置不同的轨道以供大、小龙门吊行走。
