今年以来,广东省已发生3起模板坍塌较大事故,共导致18死4伤。

01

2020年10月8日上午10时50分许,陆河县水唇镇一在建工地天面构架浇筑时模板支撑发生坍塌事故。据悉,事故造成9人伤亡,其中7人抢救无效死亡,1人重伤,1人轻伤

10月12日广东省住建厅决定,从即日起组织开展为期1个月的模板坍塌安全隐患专项排查整治。

02

2020年5月23日12时10分许,龙川县麻布岗镇违法建筑施工工地远东花园发生1起模板倾覆坍塌较大事故造成8人死亡、1人轻伤,直接经济损失1068万元。

直接原因:在施工荷载作用下,致使本身处于不稳固状态下模板支撑体系(木支撑架)向外倾覆坍塌,造成花架上面的作业人员坠落的伤亡事故。

处理意见:

链接:事故调查报告全文

03

2020年6月27日10时17分,位于佛山市顺德区高新区西部启动区D-XB-10-03-A-04-2地块项目8号楼在浇筑屋面构造梁过程中发生一起坍塌事故,造成3人死亡、1人受伤

工人坠落的8号楼二层平台

直接原因:施工单位搭设的8号楼屋面构造梁柱模板支架不合理,屋面构造梁存在偏心现象而未采取有效防范措施,当屋面构造梁柱浇筑混凝土时,随着荷载越来越大,产生的偏心力矩也越来越大,引起斜立杆失稳导致模架向外倾覆倒塌

处理意见:

链接:事故调查报告全文

模板坍塌是最容易导致群死群伤的事故之一,大多数原因为搭设不合理、质量不过关和违规操作。

今天和大家一起回顾一起特别重大坍塌事故,这起事故就是因为施工单位在强度不足的情况违规拆除模板致混凝土和模板体系连续倾塌坠落,最后导致平桥也整体倒塌

案例:江西丰城电厂“11·24”致73死事故

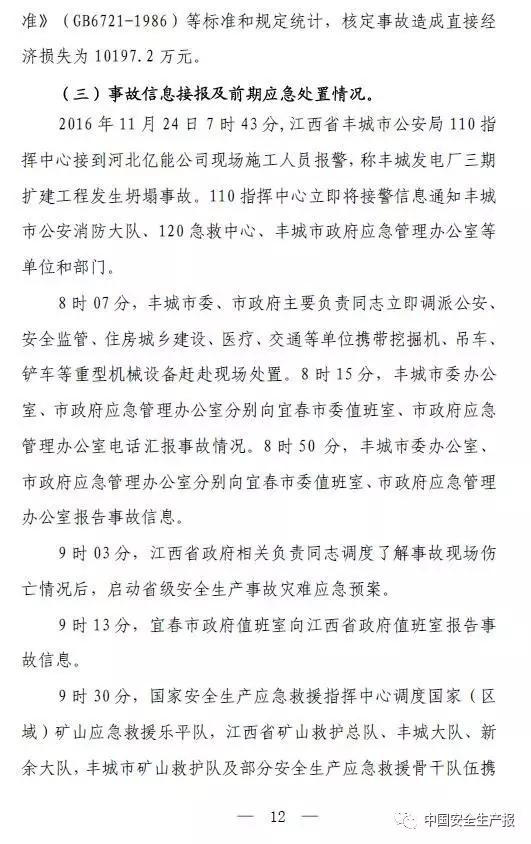

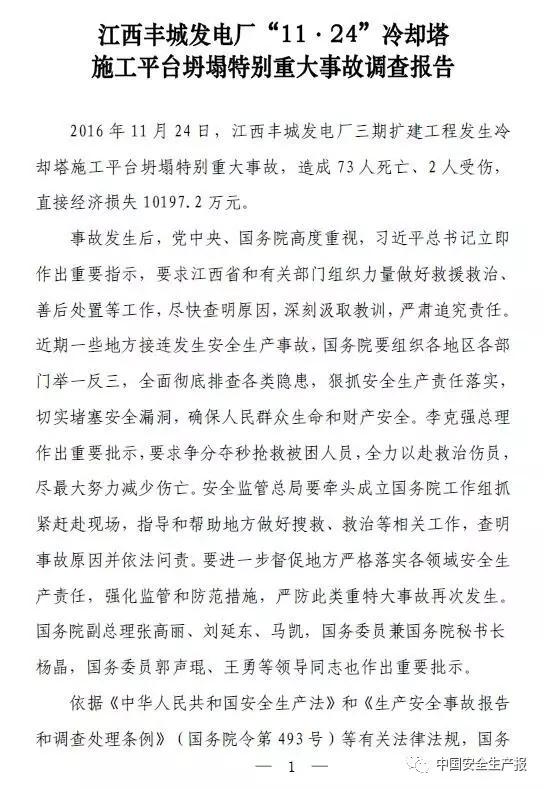

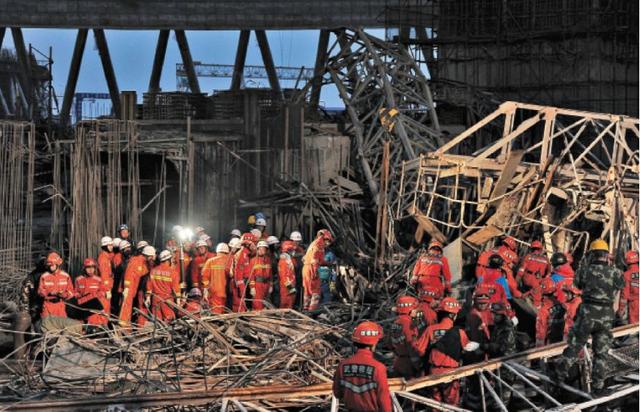

2016年11月24日,丰城发电厂三期扩建工程发生冷却塔施工平台坍塌特别重大事故,造成73人死亡、2人受伤,直接经济损失10197.2万元。

2020年4月24日,江西省宜春市中级人民法院和丰城市人民法院、奉新县人民法院、靖安县人民法院对江西丰城发电厂“11·24”冷却塔施工平台坍塌特大事故所涉9件刑事案件进行了公开宣判,对28名被告人和1个被告单位依法判处刑罚。

事故后续追责

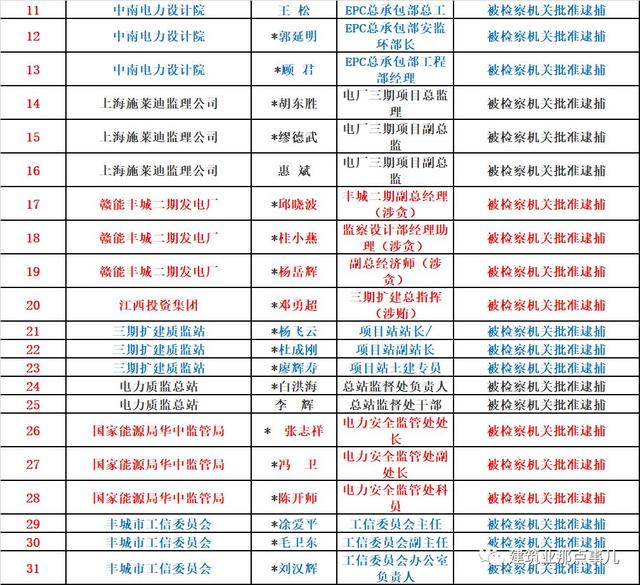

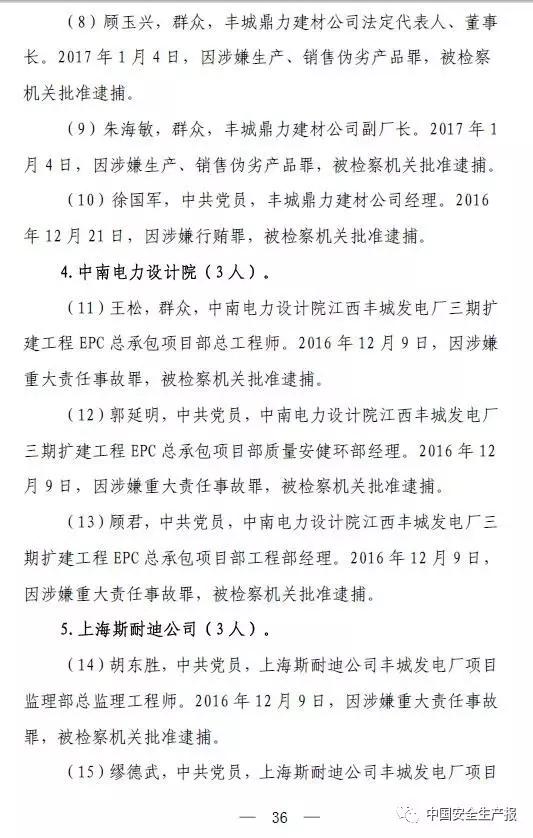

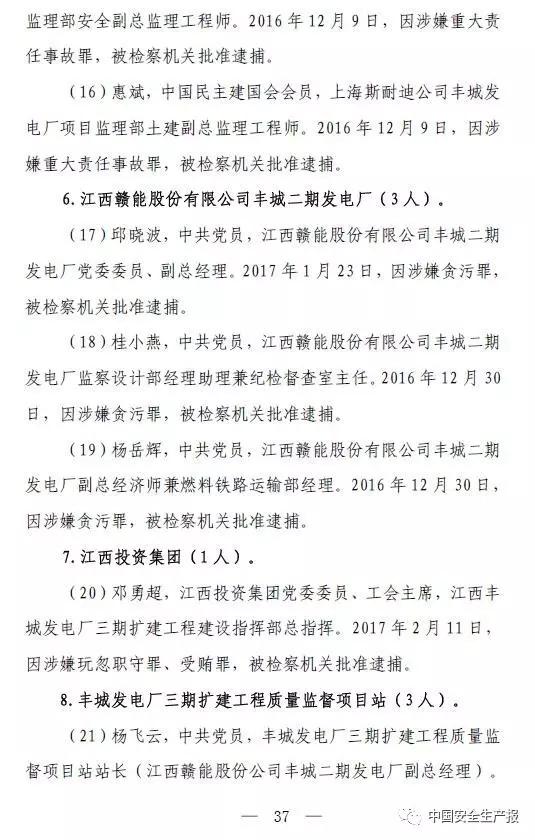

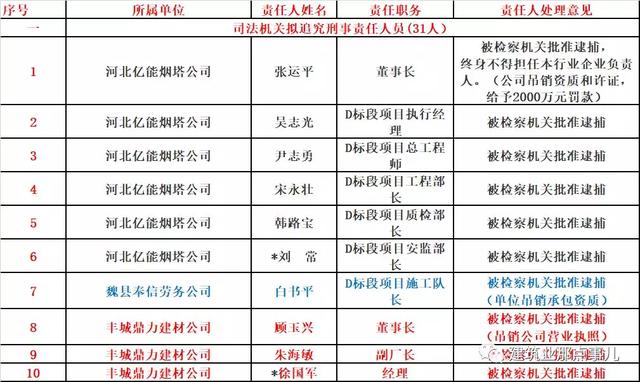

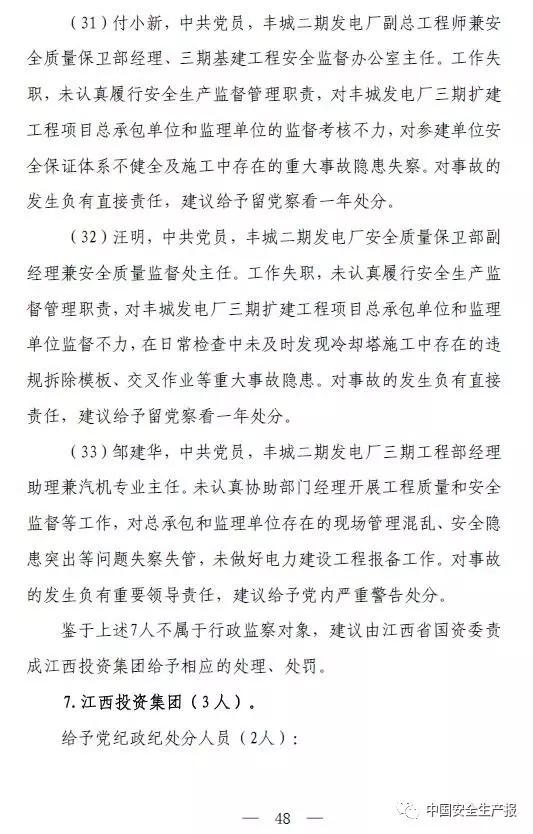

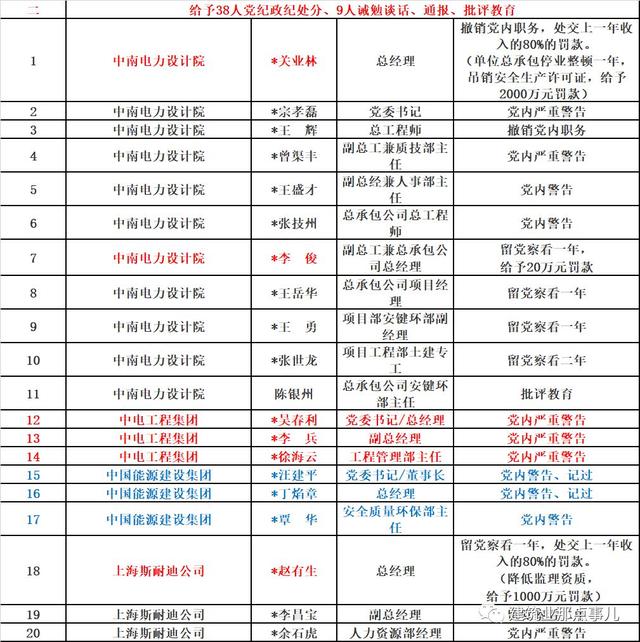

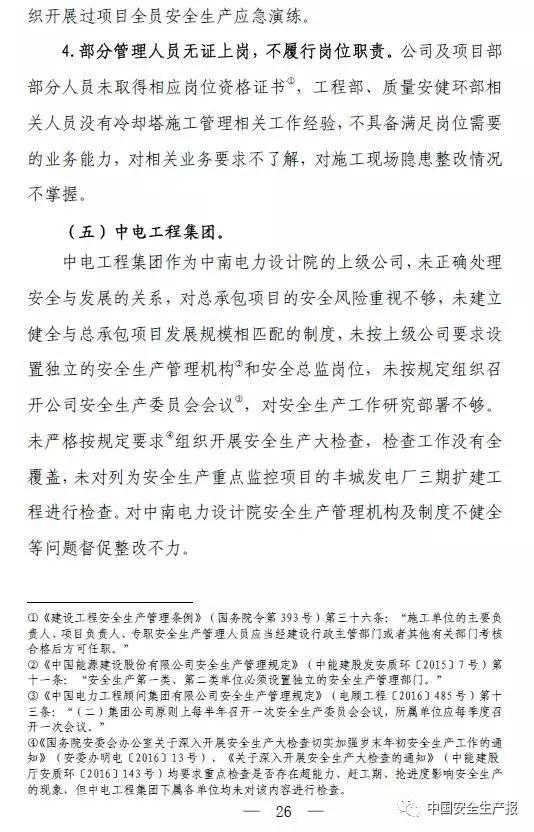

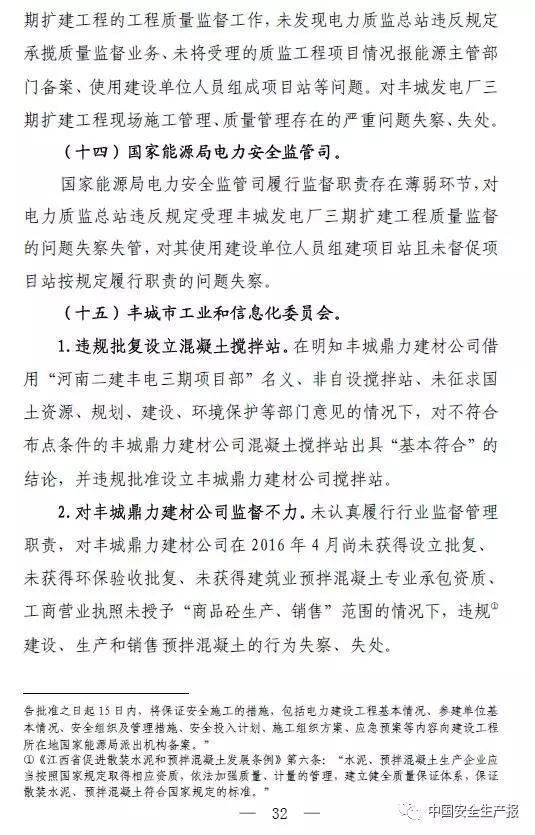

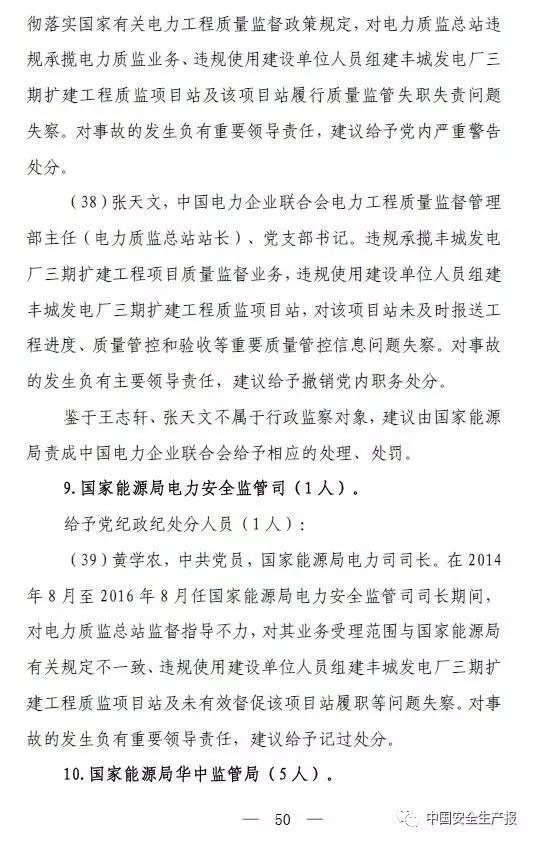

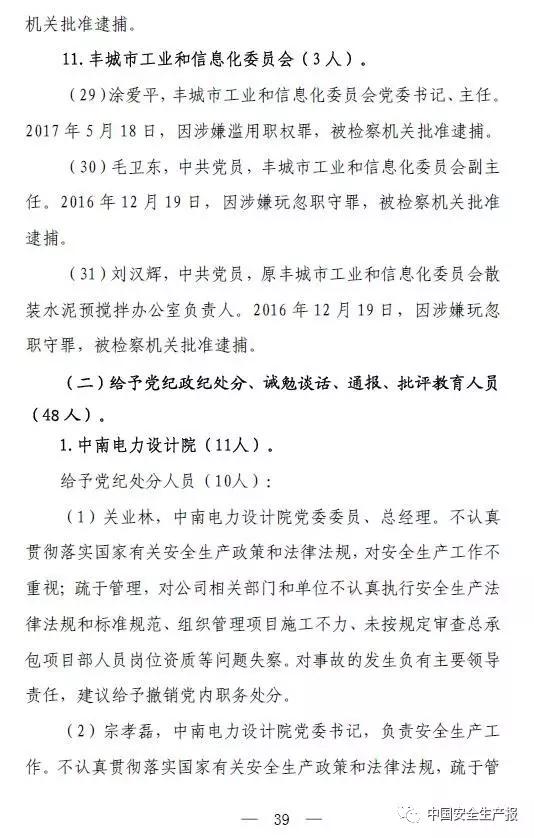

2017年9月15日,经国务院调查组公布调查结果,司法机关拟追究刑事责任人员31人,其中工程总承包方中南电力设计院3人、施工单位河北亿能公司6人、监理单位上海斯耐迪公司3人和魏县奉信劳务公司1人,其他人员18人。

上下滑动,查看更多

2018年3月20日,住建部发布通告:工程总承包商方中南电力设计院被罚停业整顿1年

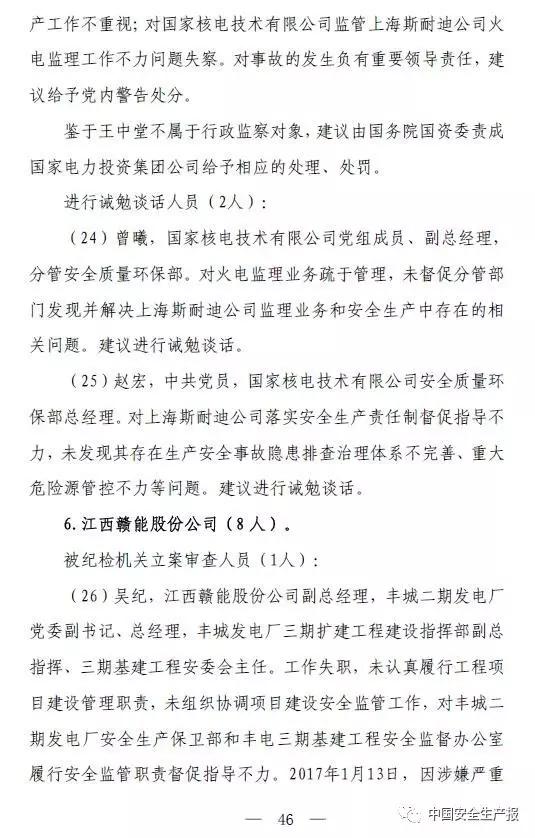

2018年5月7日,赣能股份(000899)发布公告,当日上午,公司第七届监事会监事、监事会主席李忠清坠楼身亡(调查报告中,李忠清也是被追责的一员)。

不止如此,自丰城事故发生以来,高层纷纷离职:

2016年12月23日,赣能股份副总经理黎洪琥辞职;

2017年1月25日,赣能股份副总经理,赣能丰城二期发电厂总经理、党委副书记,丰城三期扩建工程项目副总指挥吴纪因违纪已被江西省有关纪检机关立案调查;

2017年3月,赣能股份副董事长黄昭沪辞职;

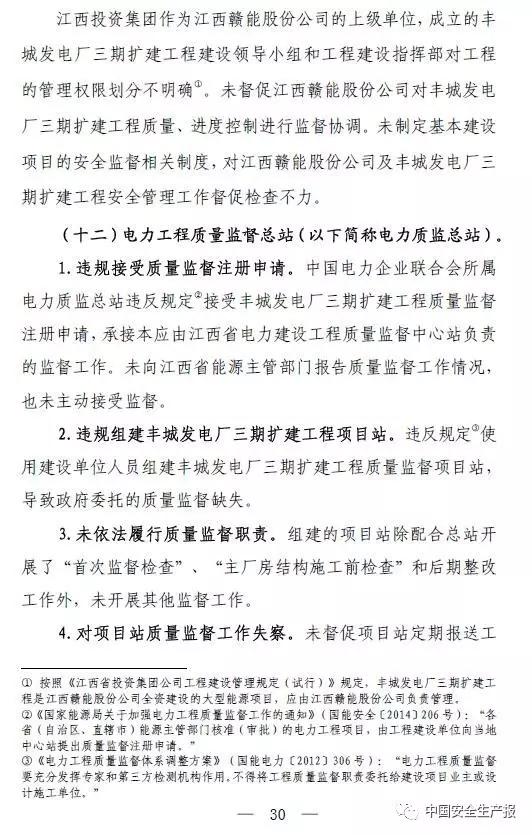

2017年4月10日,监事李洁辞职;同日,副总经理张松辞职。

……

2018年8月27日,住建部官网发布通告:施工单位吊销一级资质,项目经理吊销执业证书,终身不予注册

2018年12月,从中国裁判文书网获悉,江西赣能股份有限公司原副总经理吴纪被南昌市西湖区人民法院判处有期徒刑二年,并处罚金人民币三十万元。

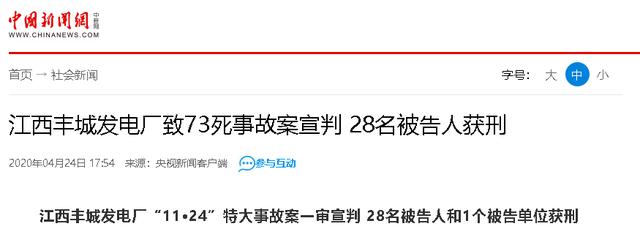

2020年4月24日,江西省宜春市中级人民法院和丰城市人民法院、奉新县人民法院、靖安县人民法院对江西丰城发电厂“11·24”冷却塔施工平台坍塌特大事故所涉9件刑事案件进行了公开宣判,对28名被告人和1个被告单位依法判处刑罚。

视频解读:丰城事故究竟是如何发生的?

工程总体概况

江西丰城发电厂三期扩建工程建设规模为2×1000MW 发电机组,总投资额为76.7亿元,属江西省电力建设重点工程。其中,建筑和安装部分主要包括7号、8号机组建筑安装工程,电厂成套设备以外的辅助设施建筑安装工程,7号、8号冷却塔和烟囱工程等,共分为A、B、C、D 标段。

7 号(事故)冷却塔工程概况

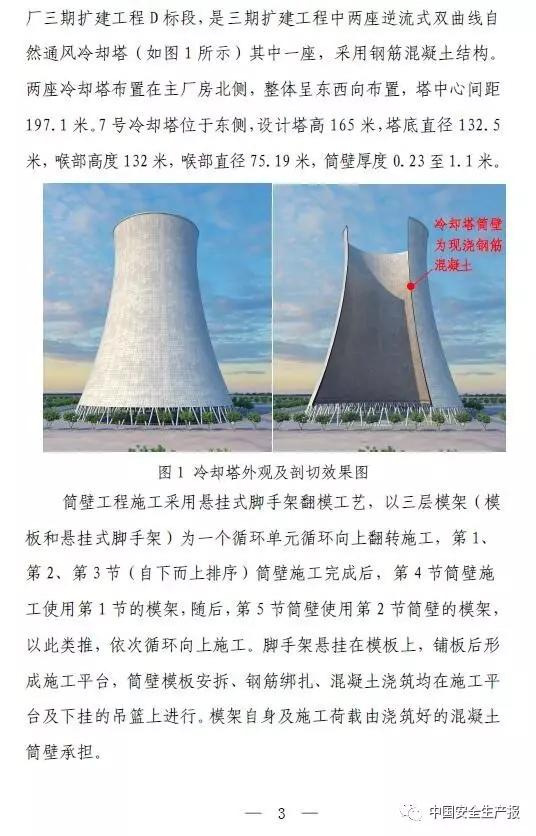

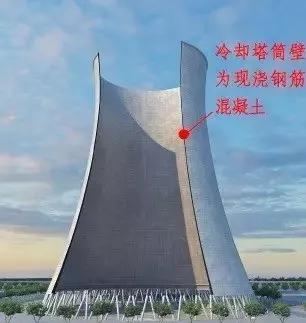

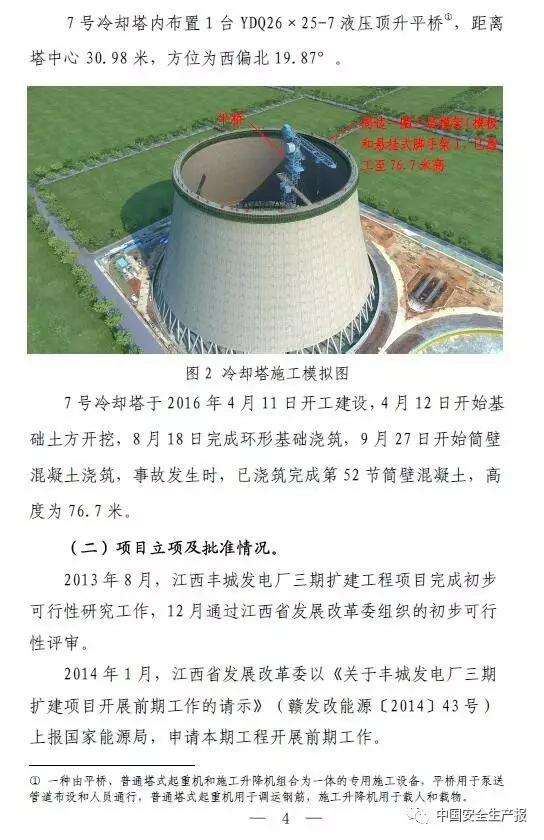

事发7 号冷却塔是三期扩建工程中两座逆流式双曲线自然通风冷却塔其中一座(如下图所示),采用钢筋混凝土结构。两座冷却塔布置在主厂房北侧,整体呈东西向布置,塔中心间距197.1米。7号冷却塔位于东侧,设计塔高165米,塔底直径132.5米,喉部高度132米,喉部直径75.19米,筒壁厚度0.23至1.1米。

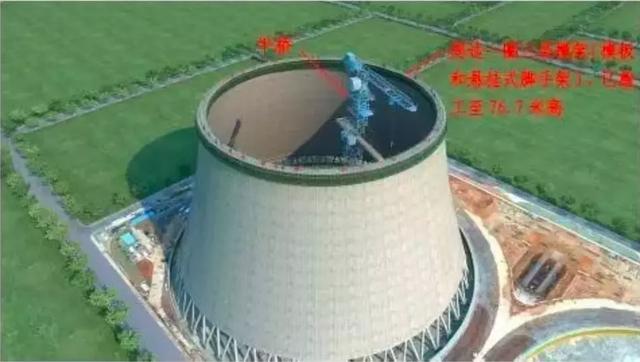

7号冷却塔于2016年4月11日开工建设,4月12日开始基础土方开挖,8月18日完成环形基础浇筑,9月27日开始筒壁混凝土浇筑,事故发生时,已浇筑完成第52节筒壁混凝土,高度为76.7米。

事故直接原因

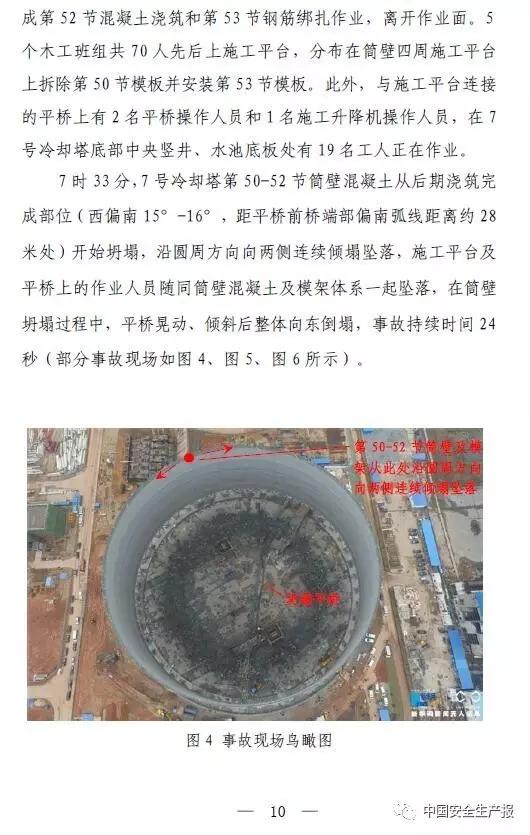

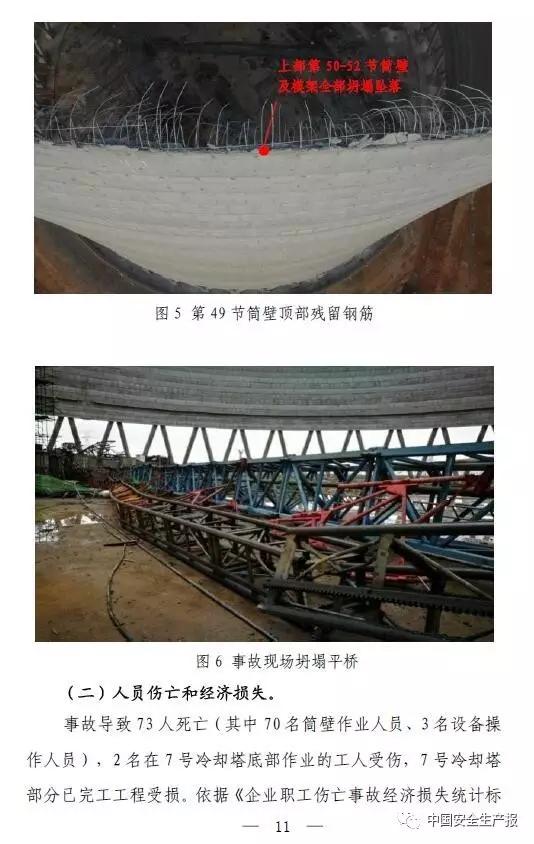

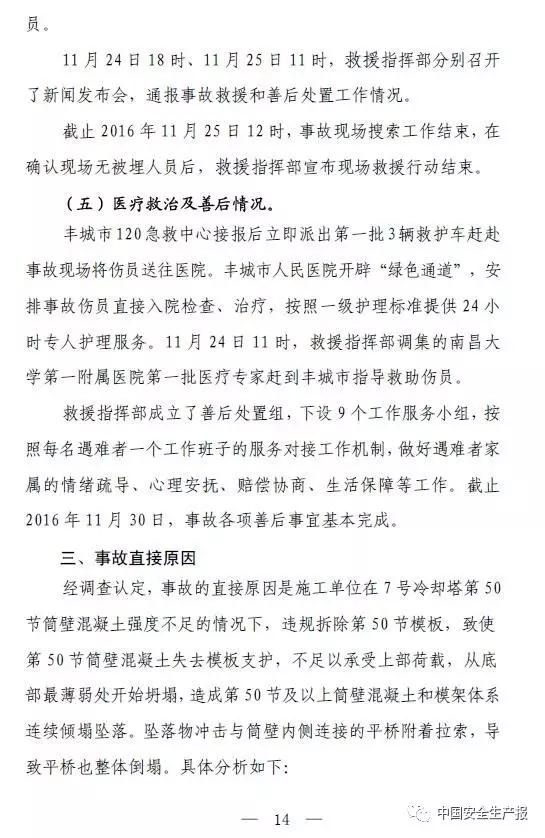

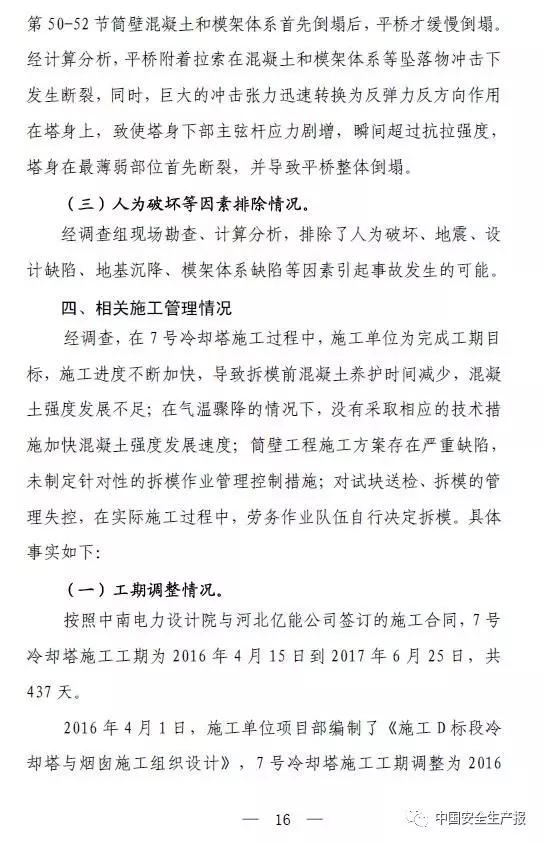

经调查认定,事故的直接原因是施工单位在7 号冷却塔第50节筒壁混凝土强度不足的情况下,违规拆除第50 节模板,致使第50 节筒壁混凝土失去模板支护,不足以承受上部荷载,从底部最薄弱处开始坍塌,造成第50 节及以上筒壁混凝土和模架体系连续倾塌坠落。坠落物冲击与筒壁内侧连接的平桥附着拉索,导致平桥也整体倒塌

经调查组现场勘查、计算分析,排除了人为破坏、地震、设计缺陷、地基沉降、模架体系缺陷等因素引起事故发生的可能。

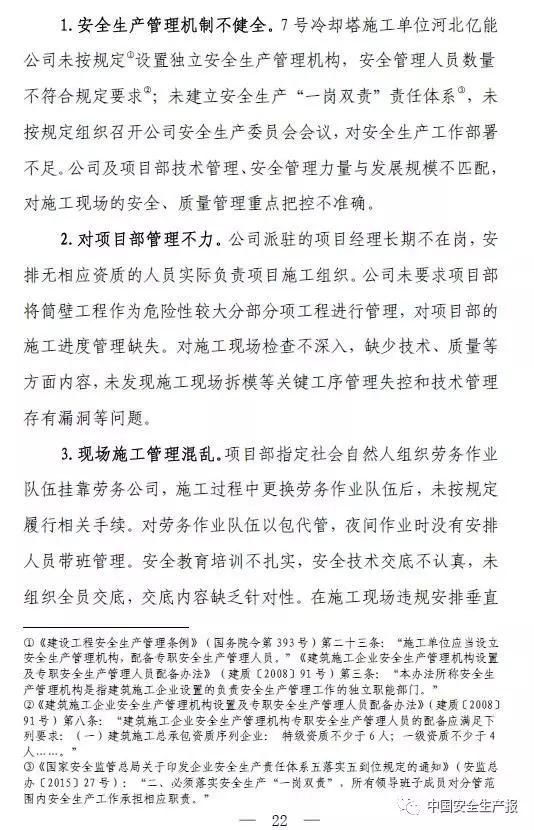

事故间接原因

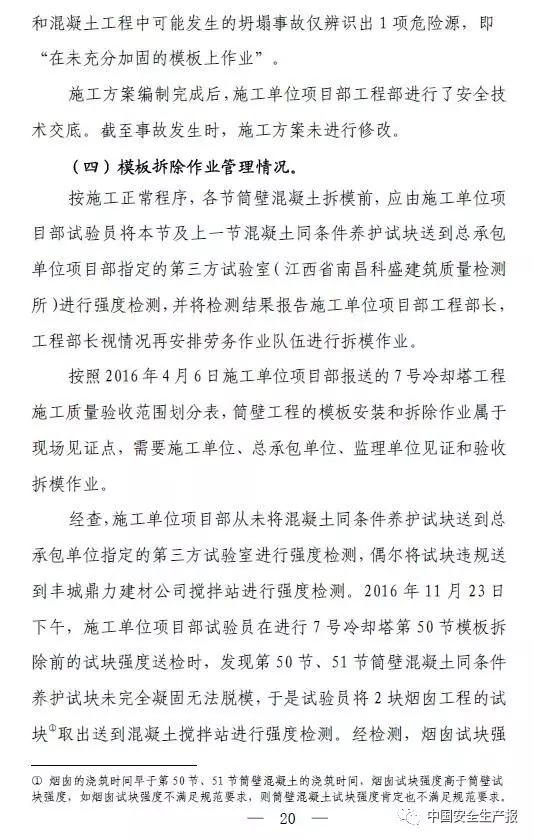

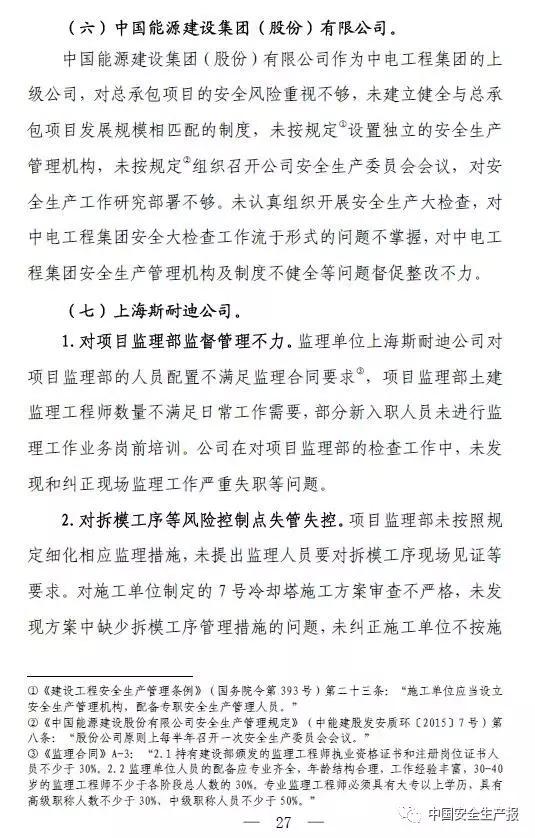

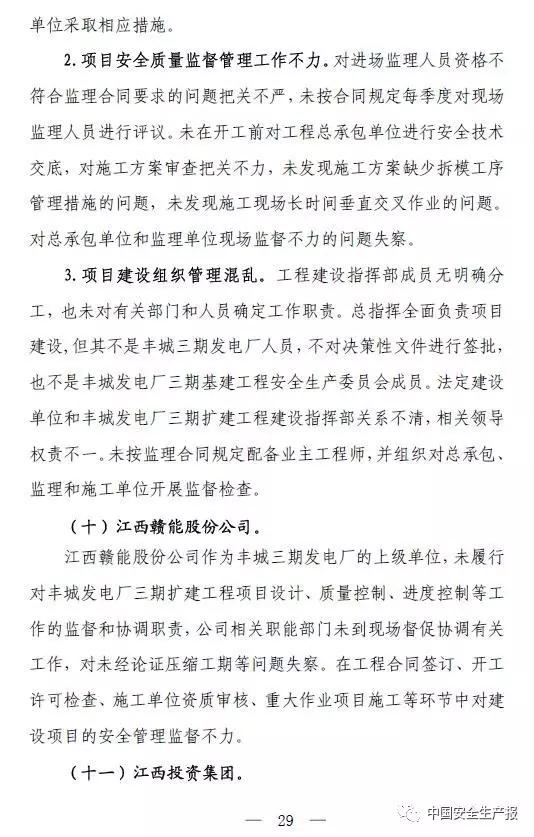

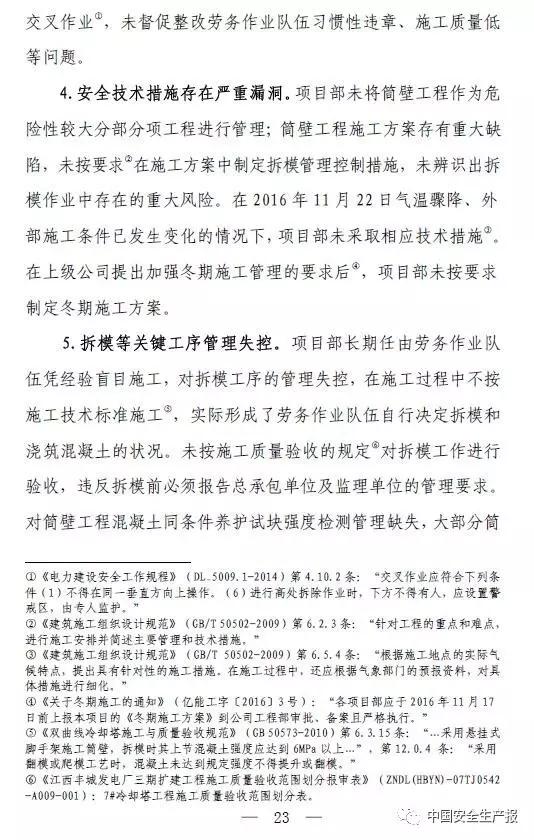

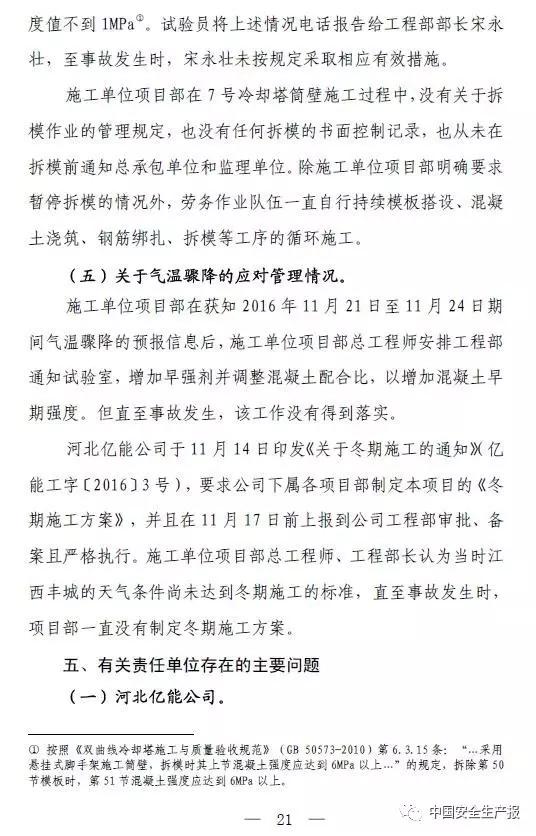

经调查,在7号冷却塔施工过程中,为完成工期目标,施工进度不断加快,导致拆模前混凝土养护时间减少,混凝土强度发展不足;在气温骤降的情况下,没有采取相应的技术措施加快混凝土强度发展速度;筒壁工程施工方案存在严重缺陷,未制定针对性的拆模作业管理控制措施;对试块送检、拆模的管理失控,在实际施工过程中,劳务作业队伍自行决定拆模

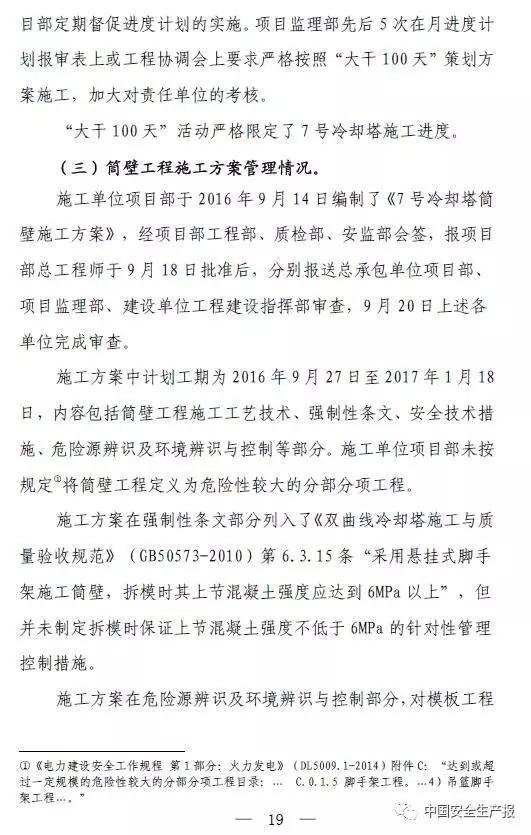

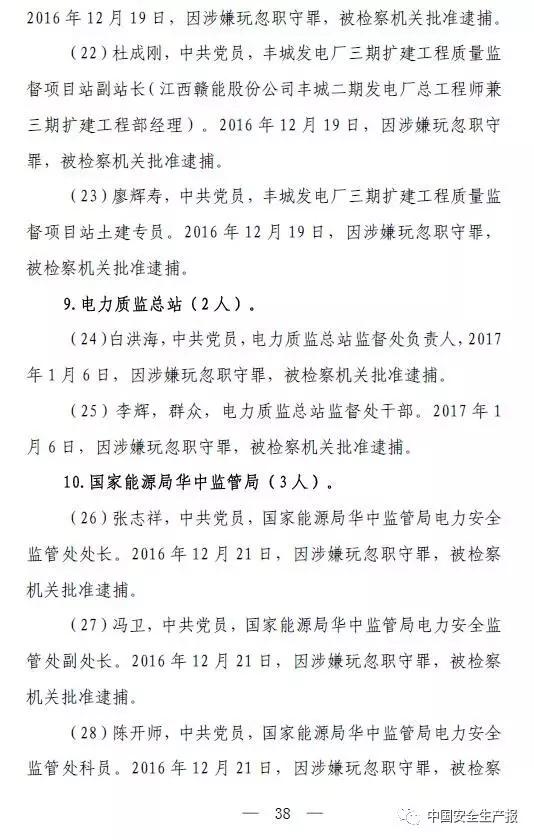

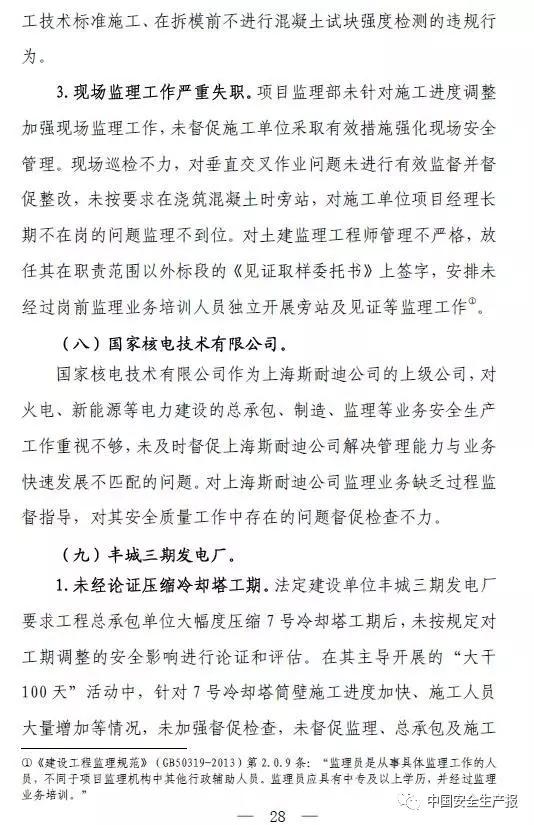

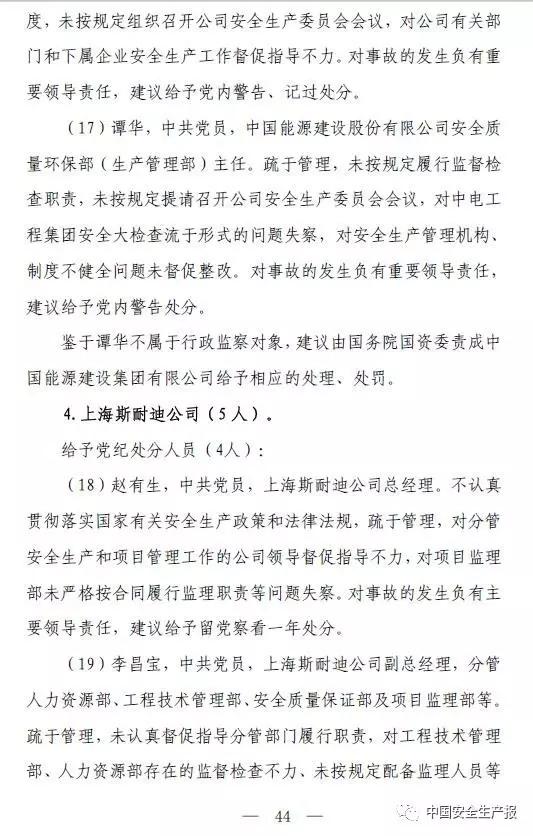

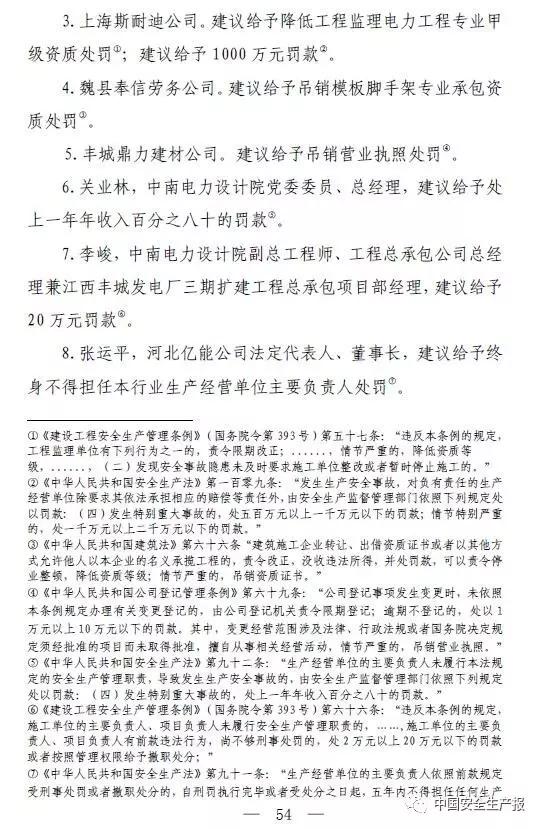

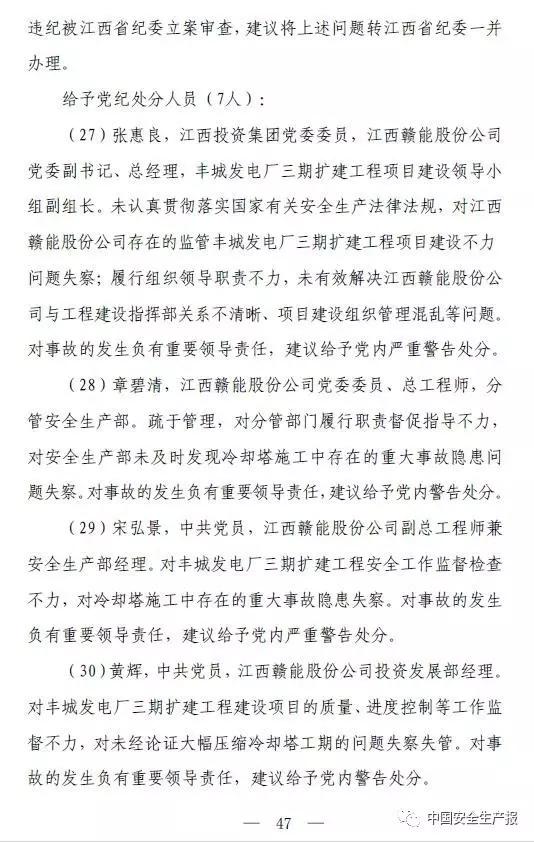

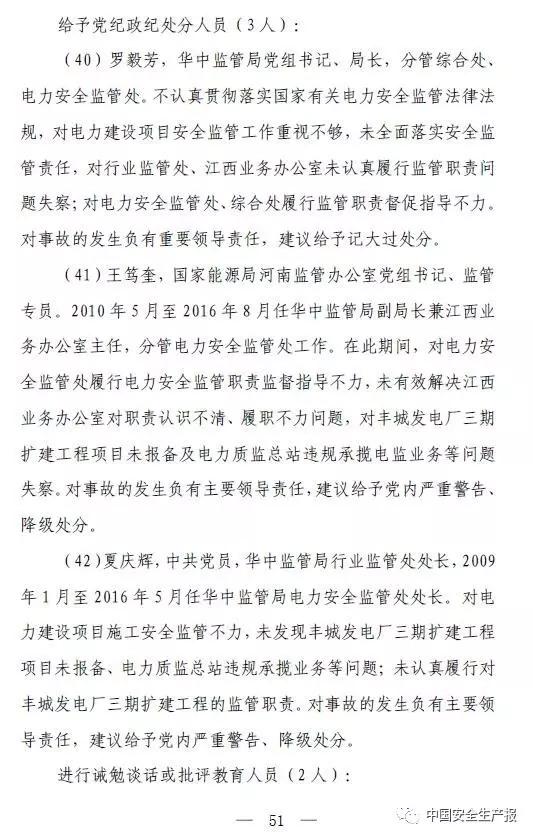

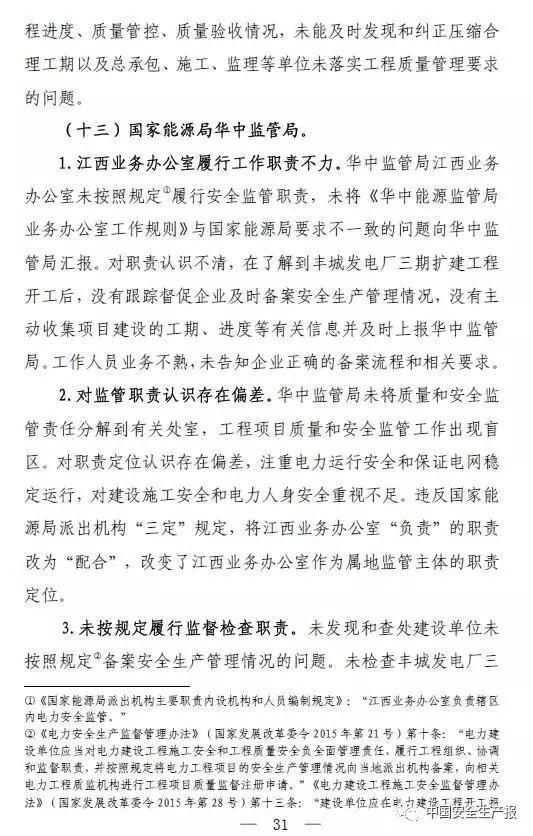

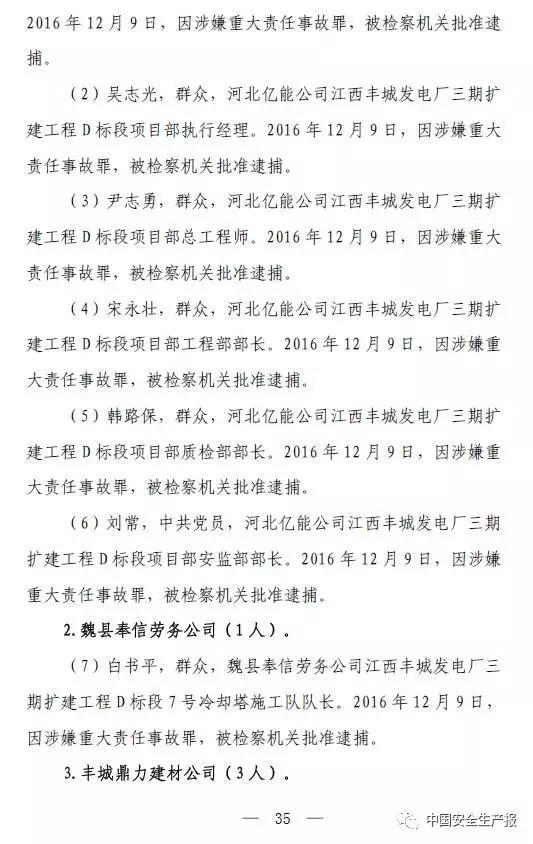

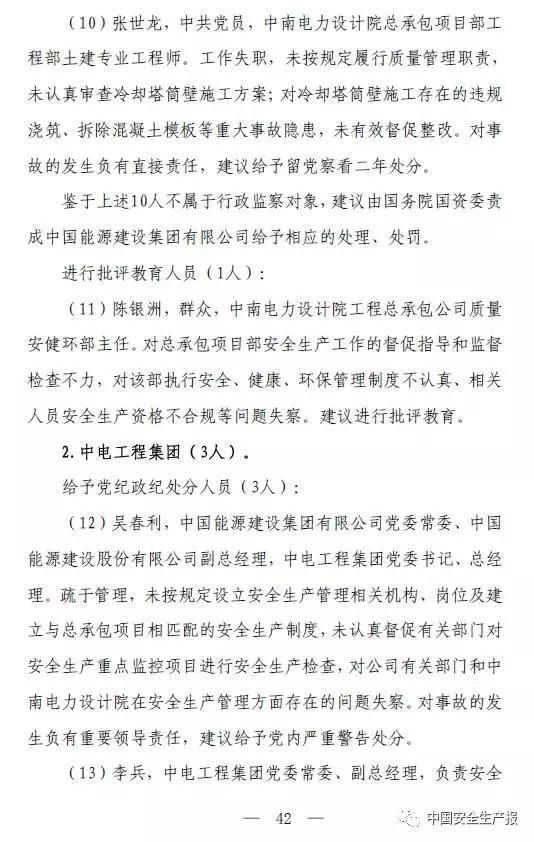

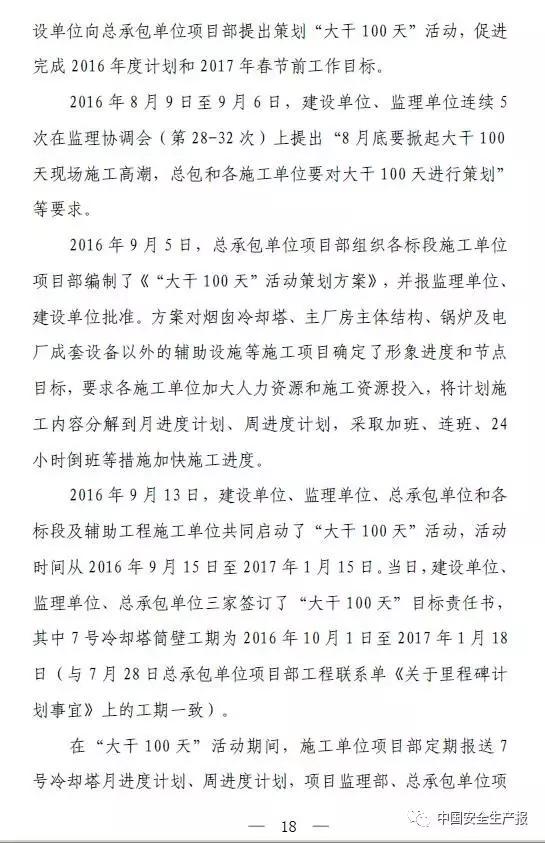

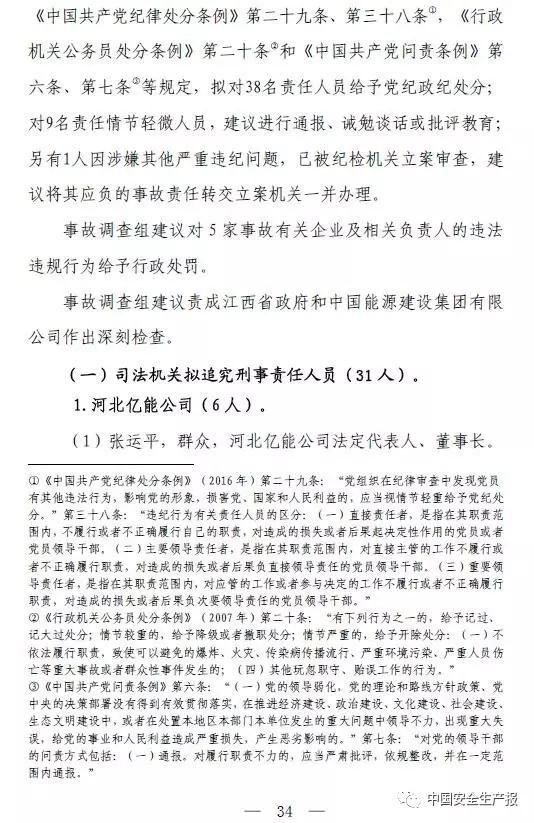

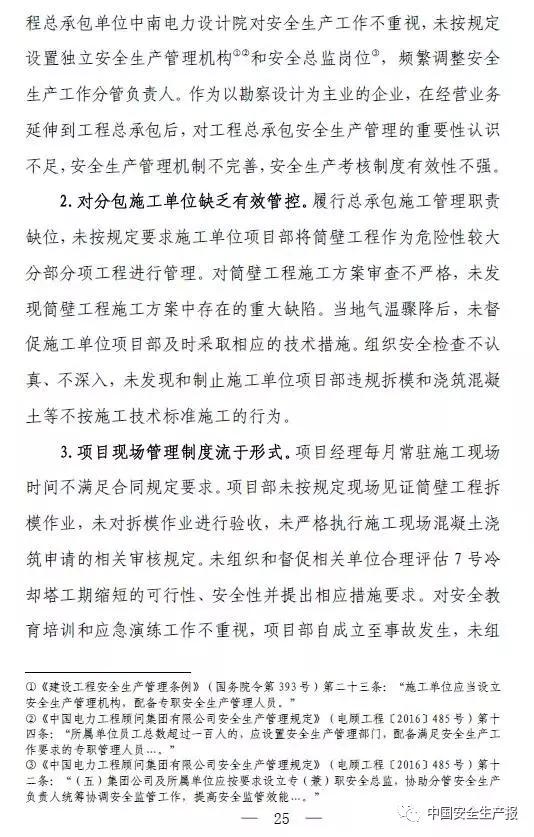

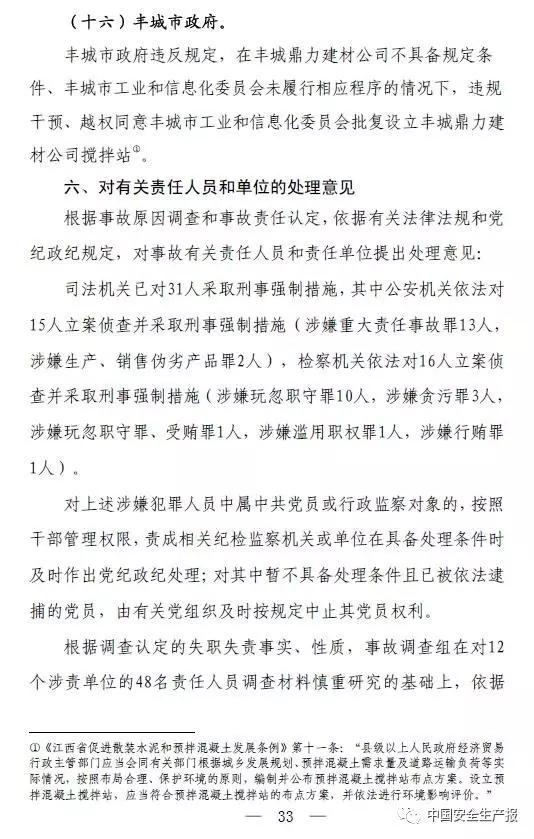

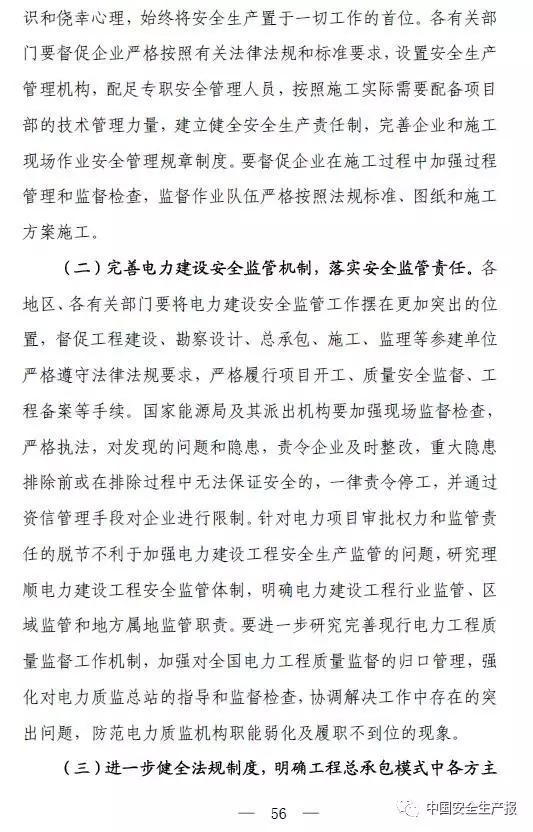

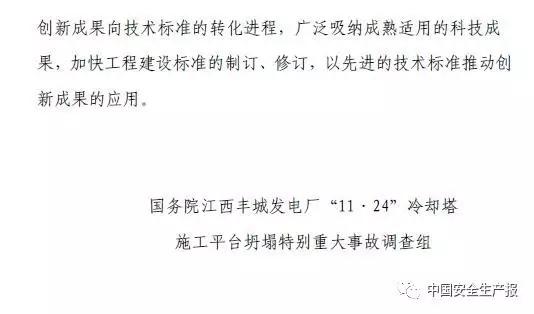

调查报告全文如下:
