1.识图

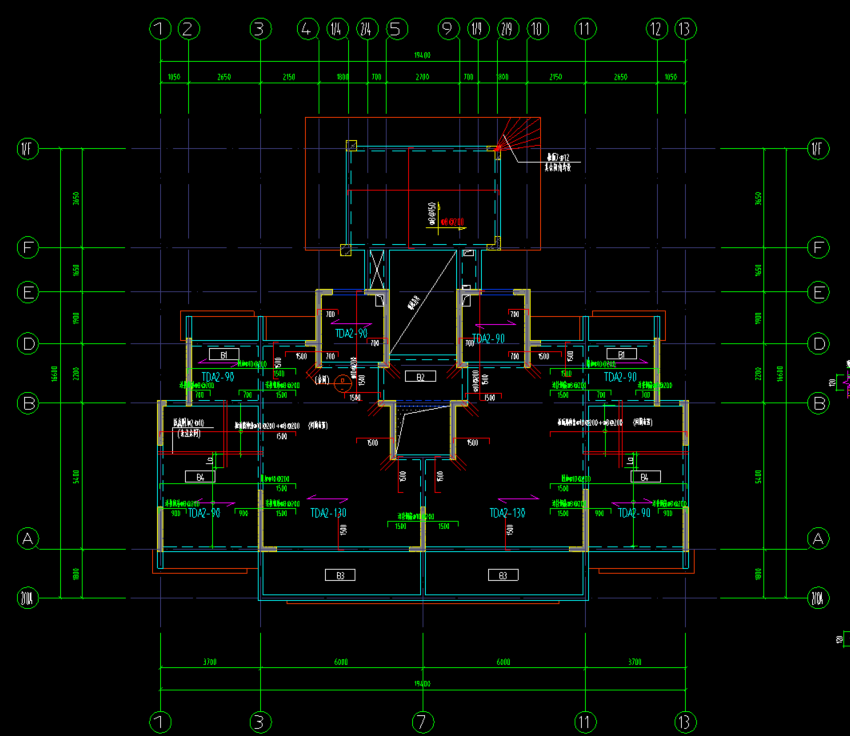

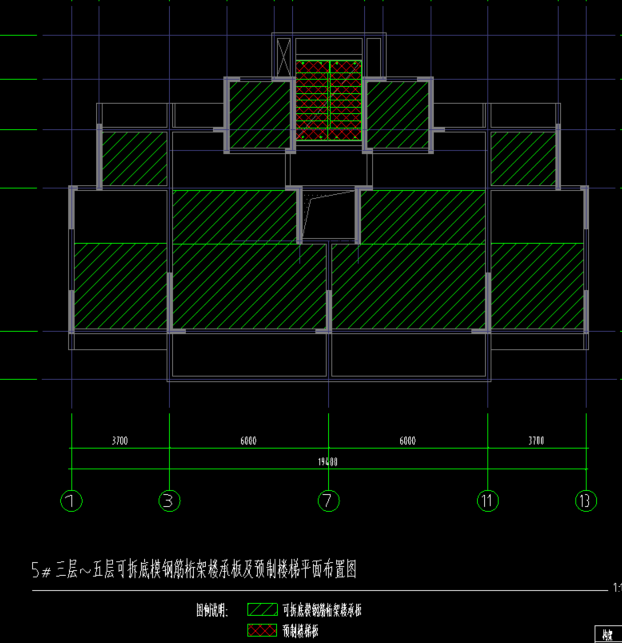

如何看懂可拆卸铝膜楼承板,下面我们以最近的别墅项目为例进行分析。首先,我们通过可拆底模钢筋桁架楼承板及预制楼梯平面布置图,可以定位到楼承板的具体位置。

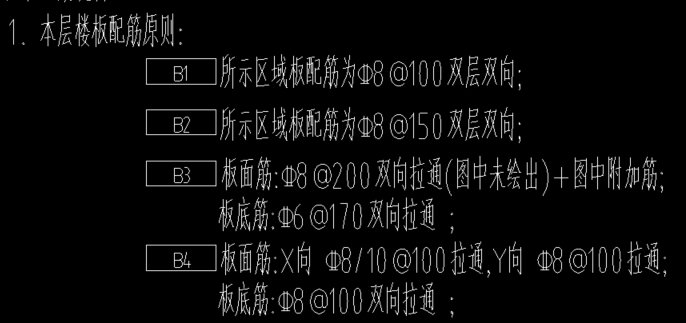

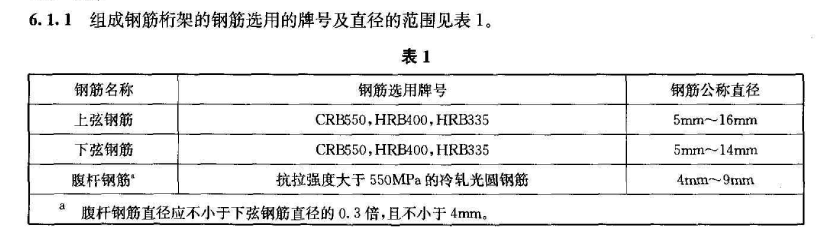

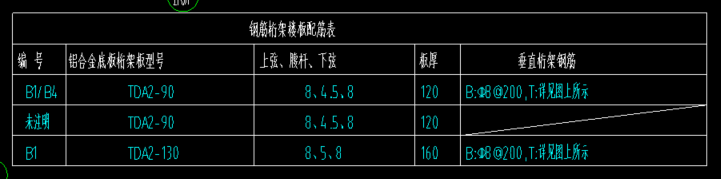

然后通过板配筋图与配筋表及说明,确认相应可拆卸铝膜楼承板的配筋。

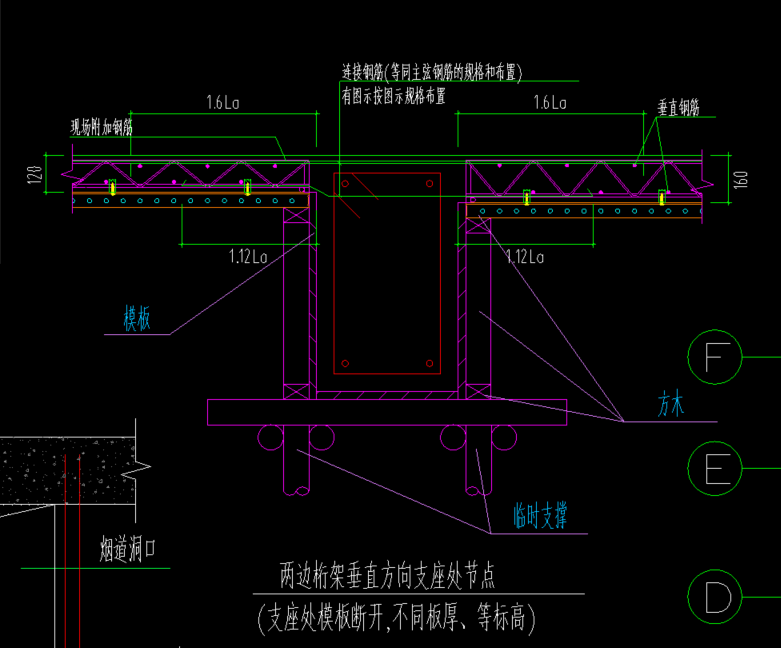

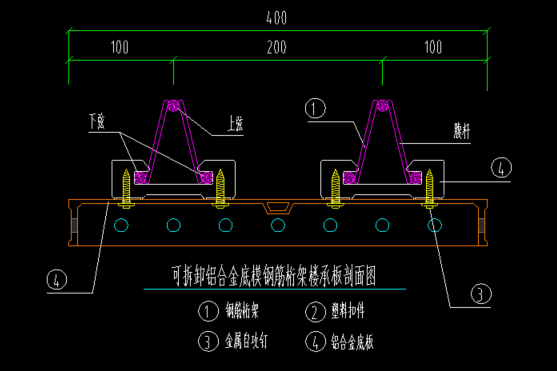

下面就可以根据可拆卸铝合金底模钢筋桁架楼承板剖面图来具体的计算楼承板的配筋了.

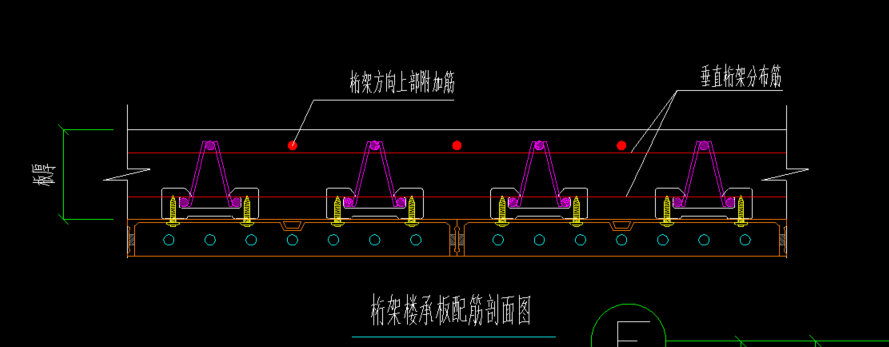

由上图可以看出,上弦、腹杆、下弦都要根据图纸中配筋表提供的内容进行工程量计算。大家计算的时候可以一个上弦+两个腹杆+两个下弦筋为一组去计算。这样更容易统计。
2.计量

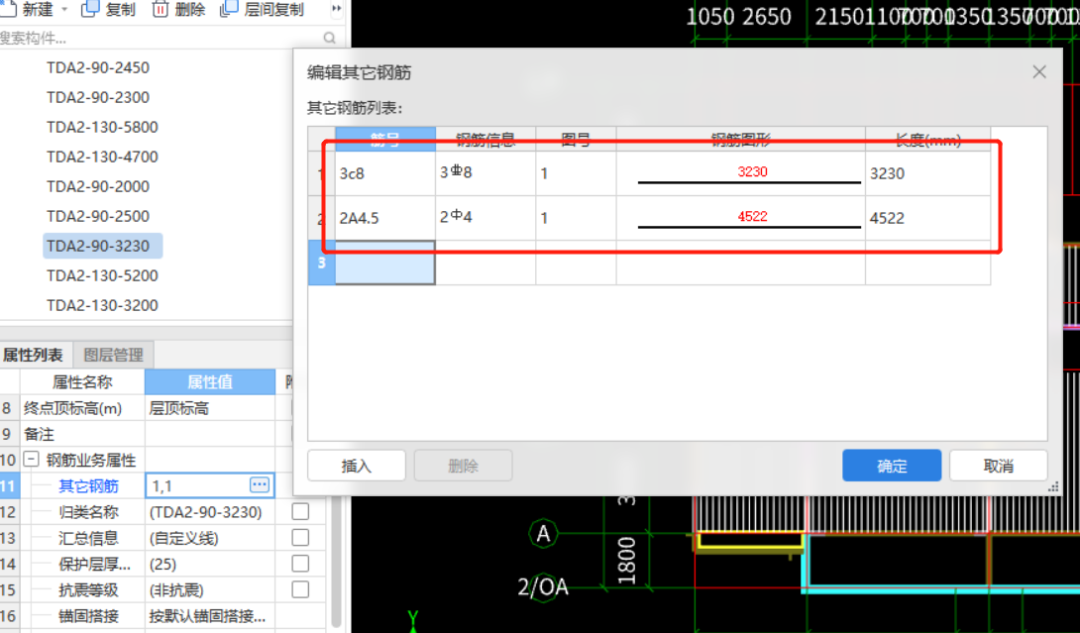

下面我们就根据图纸结合具体的案例,看如何利用软件处理楼承板的建模问题。对于软件而言,我们可以利用自定义线绘制楼承板配筋,也可以在表格算量中列项计算,只要根据图纸信息,区分不同地方的配筋信息,清楚的计算配筋工程量即可。这里我们以自定义线算法为例,来计算三至六层板配筋图的1至3轴与A至B轴板。

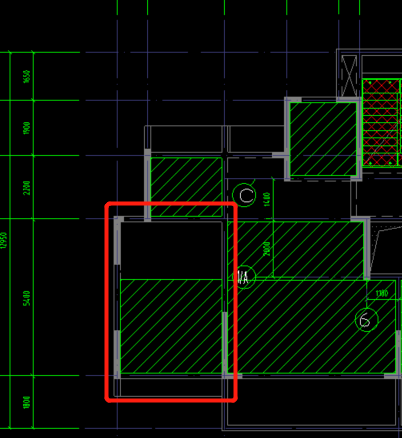

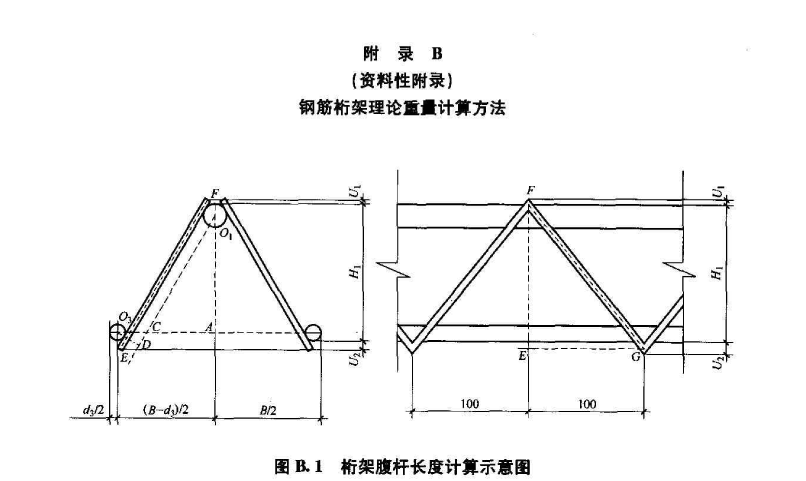

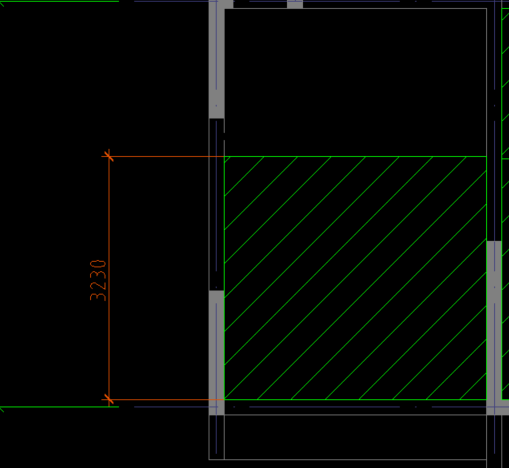

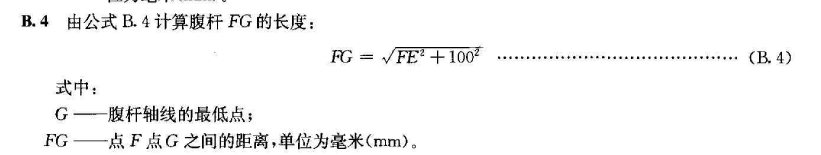

上弦下弦为三级钢Φ8,长度为板南北长度3230mm。根据图集《YB/T 4262-2011钢筋混凝土用钢筋桁架》,腹杆长度 FG=)=140mm,腹杆总长度为0.14*3230/0.1=4522mm;楼承板每间距200有一组上弦、腹杆、下弦配筋,3700/200=18.5即18组。 楼承板底部垂直筋为三级钢Φ8@100,面筋按图示为跨板受力筋和板负筋;板B4根据图示及配筋说明,底筋三级钢Φ8@100双向拉通,面筋X方向三级钢Φ10@200+Φ8@200间隔布置,Y方向三级钢Φ8@100拉通。软件设置,如图所示:设置时别忘记图上标注的板底附加筋2*2*三级钢Φ10,避免漏算。最后,可拆卸底模楼承板的底模仅是楼板面积,梁模板应另行计算,大家计算时注意。
