今天小编带大家来了解下桩基家族中的另一位成员-预应力混凝土管桩。预应力混凝土管桩因其单桩承载力高、施工方便等优点做为房屋建筑结构和桥梁结构等土木工程的基础,在工程中得到了广泛的应用。预应力管桩在世界上已有70多年的发展历史,在我国,随着现代化建设的快速发展,预应力混凝土管桩的应用领域不断扩大,管桩及其配套产品逐步形成了一个新兴的行业,在近二十年中得到了快速发展。

      预应力混凝土管桩可分为先张法预应力管桩和后张法预应力管桩。按混凝土强度等级或有效预压应力又分为预应力混凝土管桩和预应力高强混凝土管桩。预应力混凝土管桩代号为PC,预应力高强混凝土管桩代号为PHC。今天我们为大家简单介绍下预应力混凝土管桩,其制作方法为:按照设计制作管壁内的钢筋笼;钢筋笼与桩头金属连接件连接,安置各种预埋件;钢筋笼装入钢模内,向钢模内浇筑混凝土,完成桩体雏形;预应力筋张拉;上述装有桩体雏形的钢模绕桩轴旋转,混凝土离心挤密、成型;蒸压养护、脱模即可。

管桩沉桩方法有多种,在我国施工的方法有:锤击法、静压法、震动法、射水法、预钻孔法及中掘法等,此处我们以锤击法为例,介绍我们预应力管桩的计量计价。

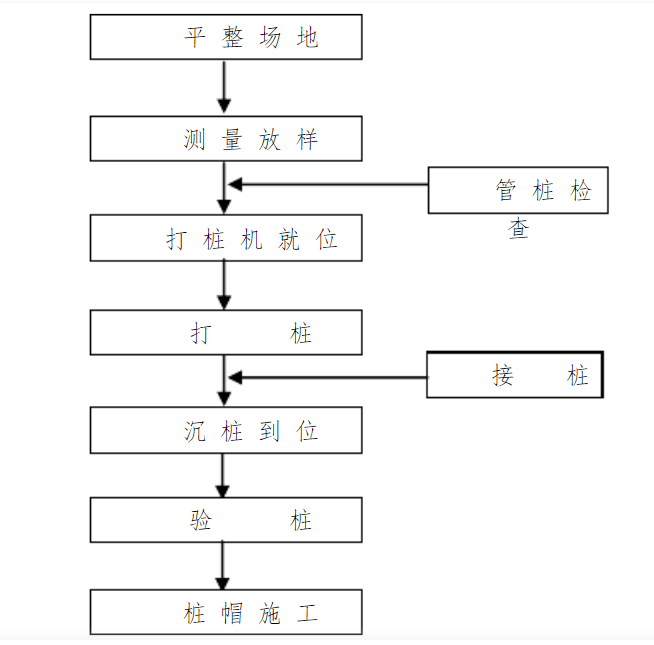

1.施工准备
清理场地,排除积水。对桩位进行测量放样并标记。打桩设备进场,安装调试并就位。
2.锤击沉桩
起锤轻击,无异常后即可正式沉桩。开始锤击时,落距应较小,待桩稳定后,再按要求的落距沉桩,打桩宜重锤低击。
3.接桩
打入桩需接桩时,在下节桩头上安装导向箍,引导上节桩就位,上节桩找正方向后,对称点焊4~6点,加以固定,然后拆除导向箍。桩接头入土前,对其焊缝表面进行清理并补涂防腐蚀涂料。
4.送桩
桩顶设计标高低于地面标高时,需进行送桩。送桩杆与桩顶接触面间加硬木衬垫,防止桩顶击碎。送桩达到深度后,及时将送桩杆拔出并回填孔洞。
5.验桩
当桩顶设计标高高于或与施工场地标高相同时,施工质量验收待打桩完毕后进行。

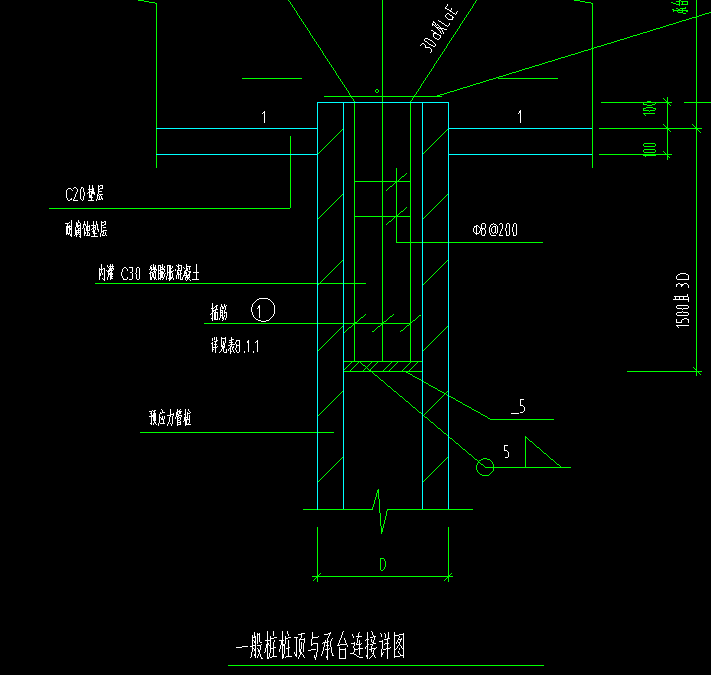

6.浇筑钢筋混凝土桩帽
待预应力管桩施工完毕,挖出桩周土层,按设计要求绑扎钢筋,立模浇筑桩帽混凝土。

下面我们以最近项目中遇到的预应力混凝土管桩为例,一起看看计价要算哪些量,清单定额怎么来考虑!(以广东定额为例)

1.看图纸中桩说明:

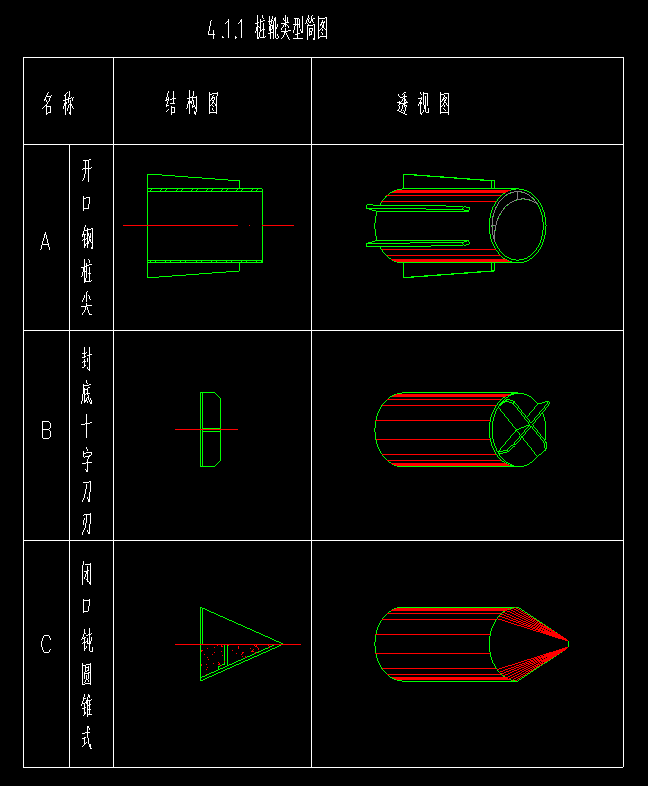

桩基本信息

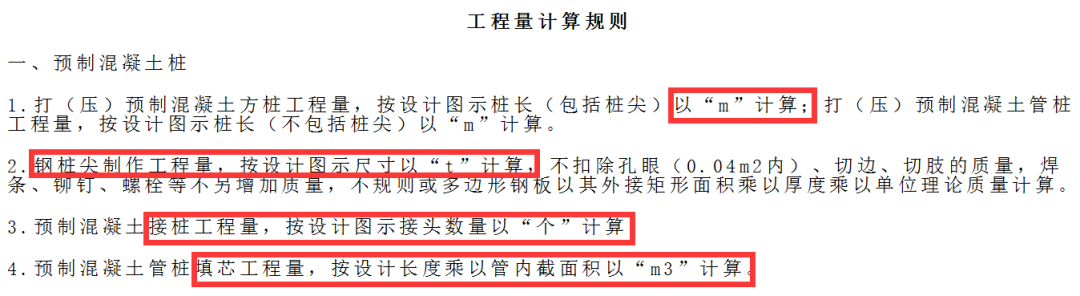

2.了解定额中关于预制桩的计算规则

3.根据图纸和施工工艺分析,需要考虑的工程量和费用有以下几个方面:
  1. 预应力管桩(含桩尖长度)分桩径、按压入长度分别计入
  2. 钢桩尖

  3. 截(凿)桩头(超高1.2m还要计单排脚手架、碎料外运)
  4. 打压试验桩
  5. 管桩电焊接桩
  6. 管桩填充材料
  7. 预埋铁件

        总之,由于预应力管桩工地机械化程度高、现场整洁、施工速度快、单桩承载力高以及对地质条件适应性强等优点,在工程领域的应用越来越广泛!
以上是对预应力混凝土管桩计量小编的一个理解,希望对大家有所帮助,想要对桩基的计量有更多的了解。
