全国最早发布2021新标准(新的定额名称改为叫标准了)的是北京市,现在,北京市2021版新标准正式实施已经3个月了,很多算客小伙伴对新标准使用起来还不是很顺手,尤其是其中的措施费部分,与北京市2012定额差异较大,使用起来很不习惯,我们今天就来总结一下北京市2021新标准中措施费的使用。

相对北京市2012定额,2021新标准在措施费方面做了较大幅度的调整,也是变化最大的环节,如下图:

.

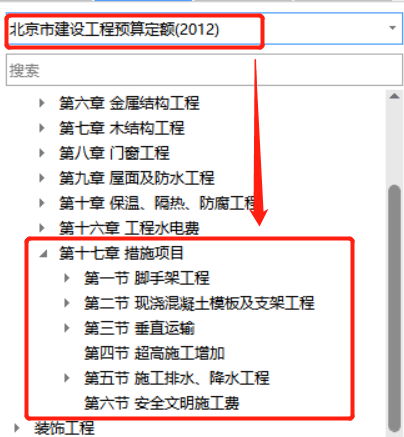

我们可以明确的看到,对比2012版定额,新标准在措施项目部分有所调整,取消了脚手架、垂直运输、超高施工增加费、安全文明施工费等措施类项目,只保留了模板等措施内容。那么以后我们做项目的时候,是不是不需要考虑这些费用了?当然不是,后面我们就来说一下新标准规则下,这些“消失”的措施费用如何计取。

  1. 脚手架工程

我们先找一下脚手架措施费在2021标准中的位置,如下图所示,我们前面消失的措施项目都移动到了其他总价措施这个位置,以后这些取费我们都从这里计取。

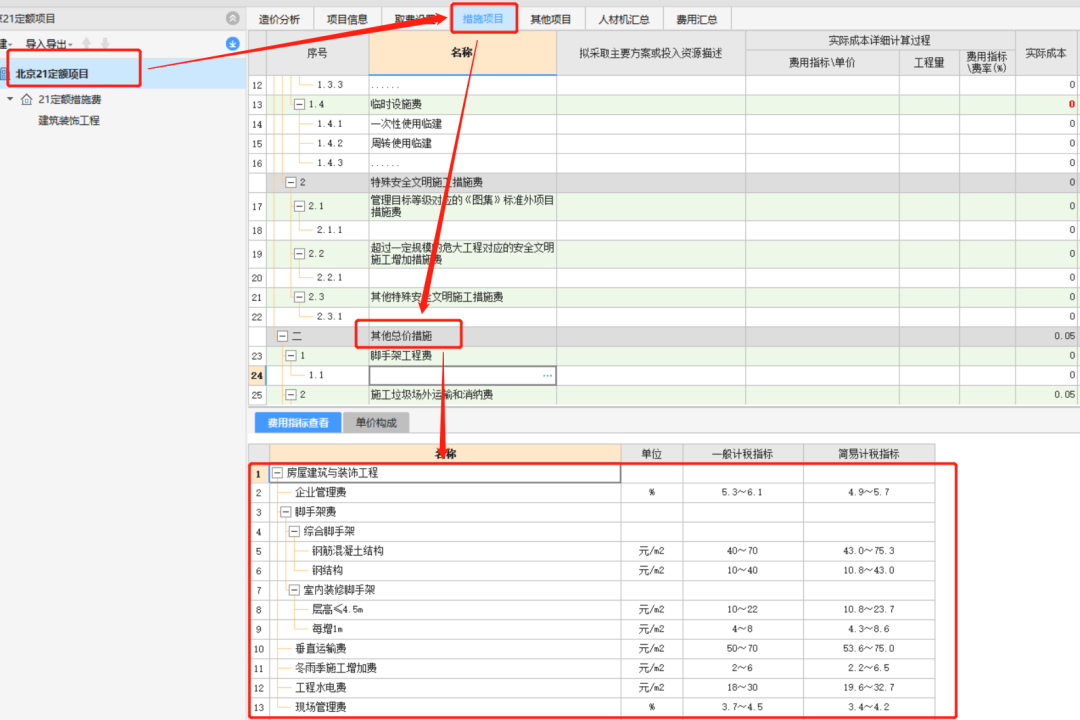

针对脚手架部分,2021新标准采用的是费用指标形式,分为综合脚手架和室内装修脚手架两部分,综合脚手架又分为钢筋混凝土结构和钢结构;装修脚手架分为层高4.5m以内,以及每增1m考虑。

比如某投标项目10000㎡钢筋混凝土结构,选取脚手架时根据方案测算脚手架费用为70元/㎡,由于考虑到自主报价模式,投标方决定脚手架综合费用优惠20%,故此部分报价如下图:

2、超高增加费用

北京2021新标准删除了超高施工增加费项目,那么超高运施工增加这部分的费用就取消了吗?并没有,最新的宣贯材料给出了的解释,此部分拆分为两部分,一部分为人工降效,一部分为机械降效,其中人工降效部分,已经在定额人工消耗量中考虑,套用定额时不用单独计取;而机械降效部分,则需要在垂直运输的措施费中考虑。所以小伙伴们,以后注意机械降效部分要考虑在垂直运输。

3、垂直运输

新定额中,垂直运输的取费方式与脚手架一样,同样需要根据市场价自行决定,同时需要考虑一部分超高运输的机械降效费用。

4、安全文明施工费

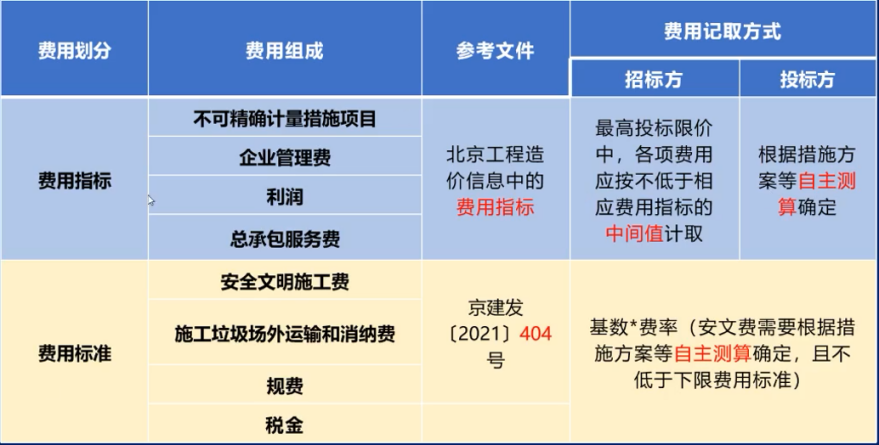

新定额的安全文明费,需要根据措施方案列明细进行测算,根据北京市相关规定,测算的实际成本不能低于政府公布的最低标准。见下图。

另外,小伙伴们请注意,安全文明施工费,现在全国各地规则不一致。包括北京市在内的6个工程造价试点地区,安全文明施工费是可以调整的,其他地区原则上原是要按照规定,作为不可竞争费用不能调整的。而试点地区也有差异,北京市规定了最低标准,就是编制预算时,可以高于此标准,但不能低于此标准。而湖北等地区,则彻底取消了限制。具体规定,请按照本地规定执行

当然, 除了定额计费的调整以外,关于其他费用的选取标准,北京2021版定额也给了明确的说明。

总得来说,北京市2021版标准,关于措施费部分的调整,做了根本性的改变,其核心思路,就是依照定额制定实体的常规的建设造价标准,措施类可竞争的内容完全放开,交给市场,通过竞争确定。这一原则,也是对我们以前完全依靠定额编制预算的思路,从底层进行了转换,今后造价工程师编制预算,必须深刻理解施工工艺,掌握现场施工措施,熟悉市场行情,而这,也是我们工程造价市场化的一大步,也能督促我们造价工程师不断进步加强学习才能赶上市场化进程。

另外,提醒全国各地的算客,北京市是最早发布2021新标准的地区,也是造价改革试点地区,代表了工程造价发展的趋势,如果当地还没有发布本地新标准(北京市新定额名称改为标准),建议各位算客学习下北京市2021新标准,为即将到来的本地造价新标准,早做准备。

询匠服务热线

土建项目经理:17310453262

安装项目经理:15321087807

发项目链接

www.jiang580.com/wx/pages/wt

以上内容来源于网络收集整理,如有侵权请联系客服
