文章来源:筑龙路桥市政

来源:筑龙岩土

第一部分 锤击预制管桩施工

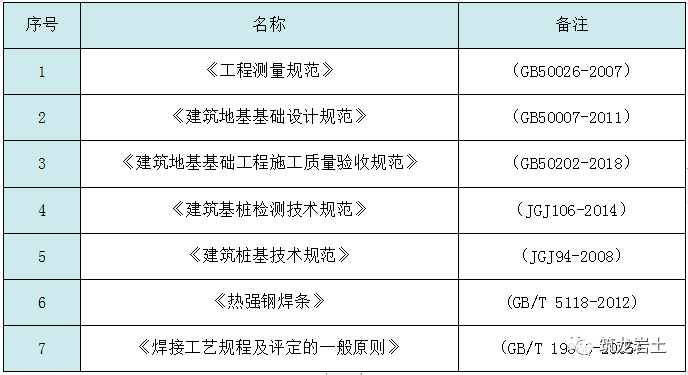

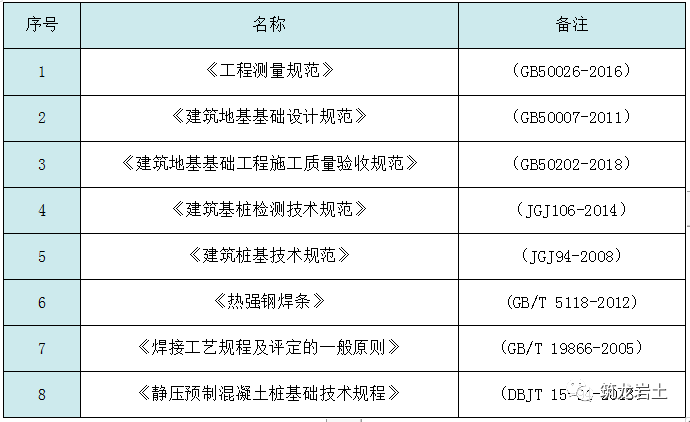

一、编制依据

二、施工准备
(一)技术准备
1、编制专项施工方案并进行交底。
2、对进场管桩进行外观检测,观测管桩的桩头是否完整无缺、观察桩身是否完好无裂纹、测量桩头及桩长是否与报告一致等。检查接桩采用的焊材质量规格是否符合设计及规范要求,并提供焊材出厂合格证及质量证明文件。

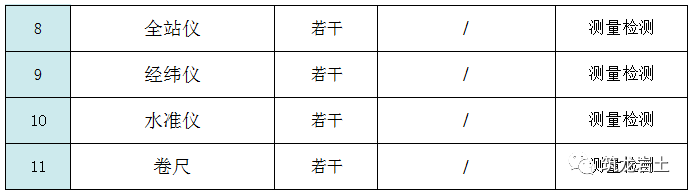

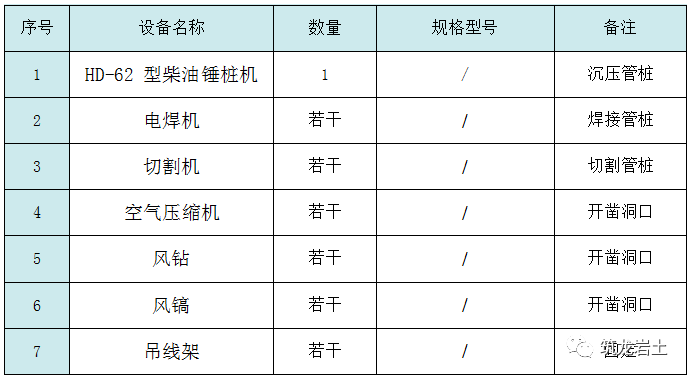

(二)机具准备

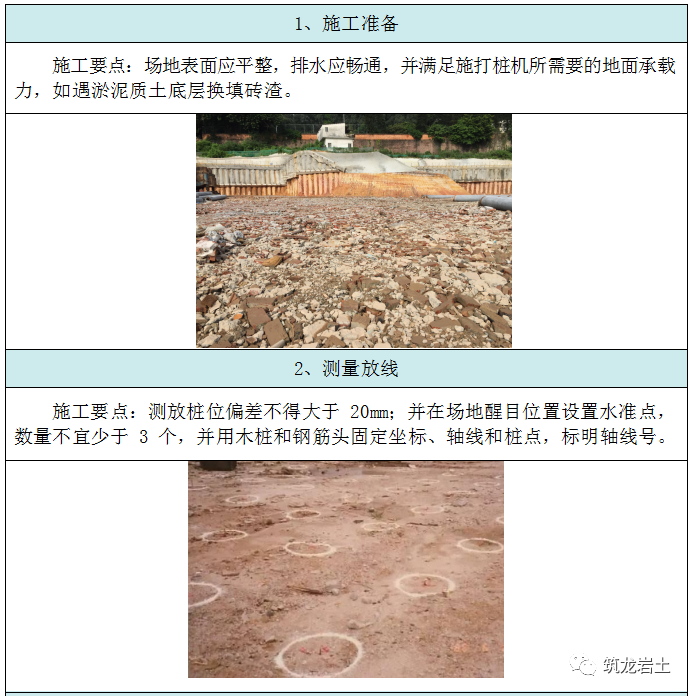

(三)作业条件准备
1、场地三通一平完成。
2、场内桩机行走路线地基处理完成,如遇淤泥质土底层采用换填砖渣方式对基底进行处理,工作面要求 11m*4m。
3、当地有关部门要求办理的各种证件手续齐全。

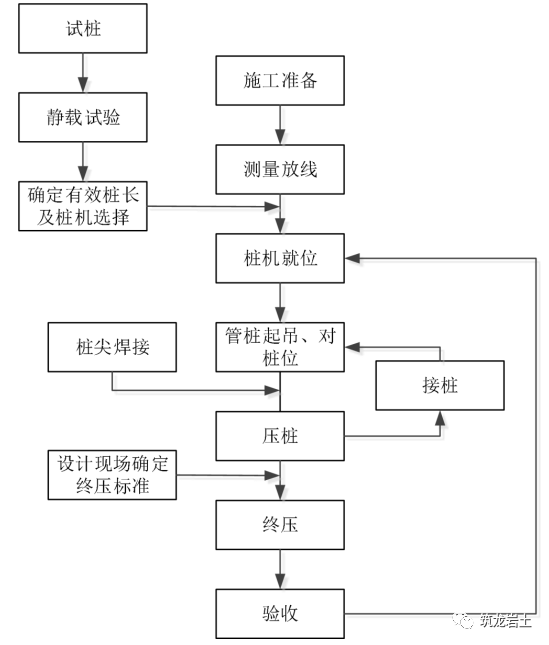

三、工艺流程

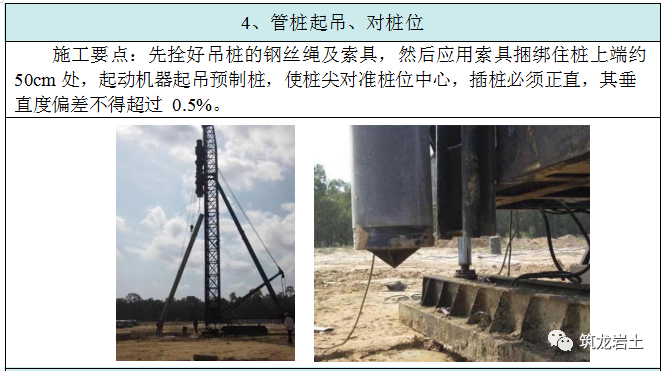

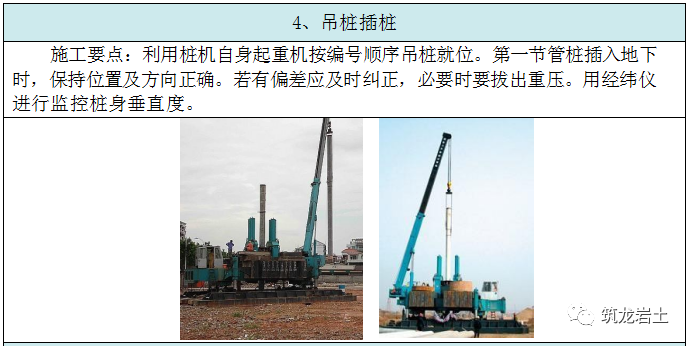

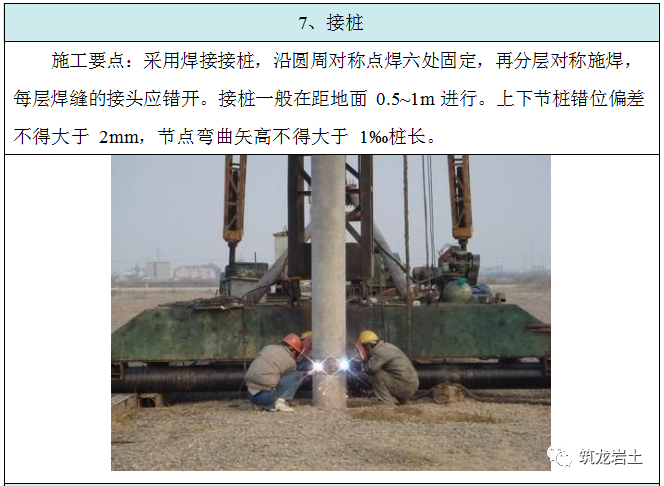

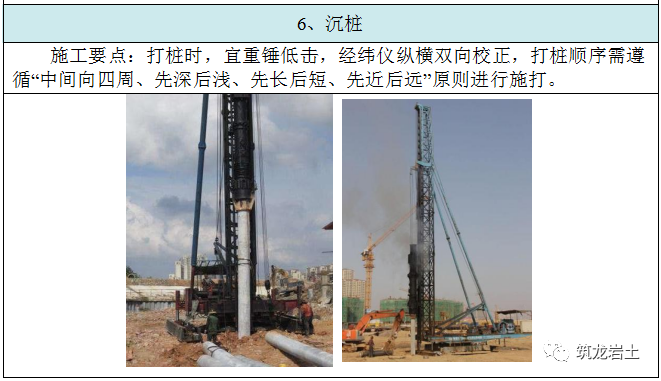

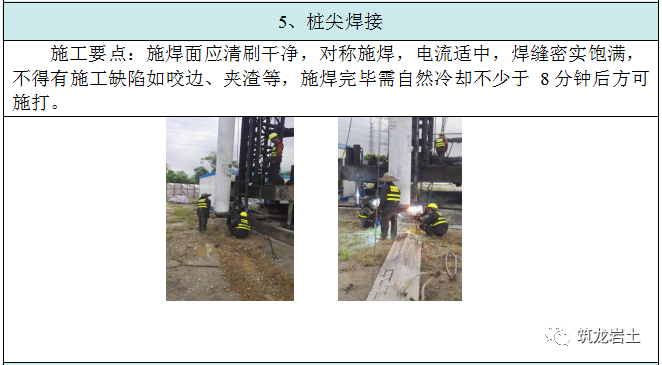

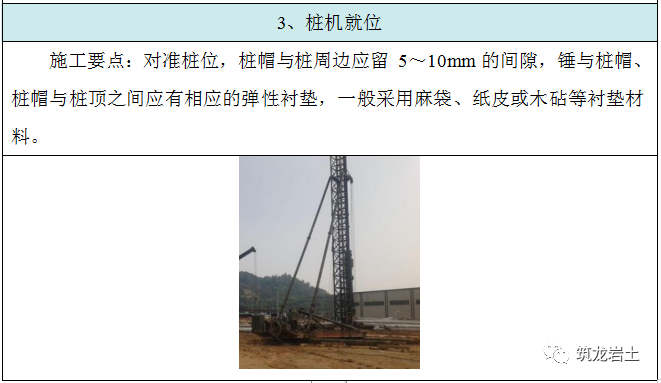

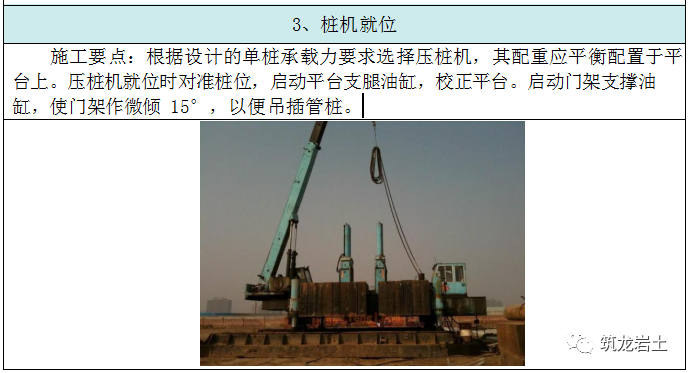

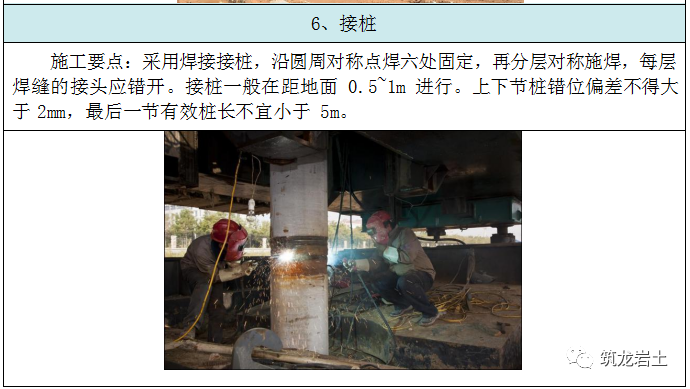

四、施工要点

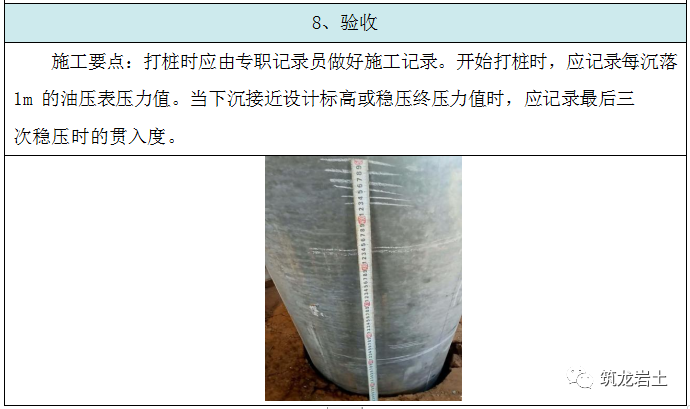

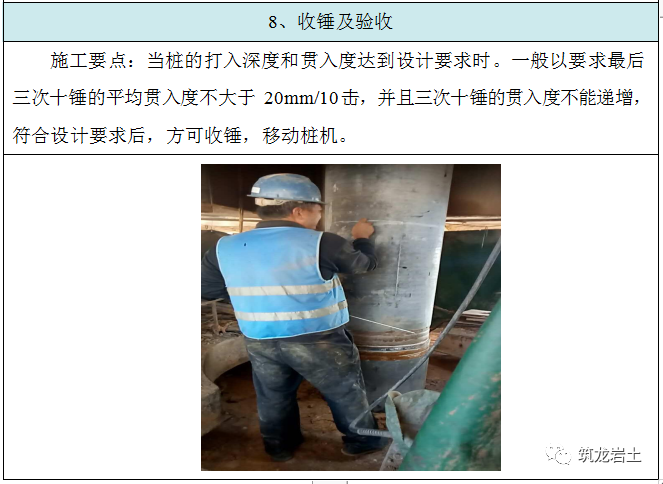

五、质量控制要点及检验标准

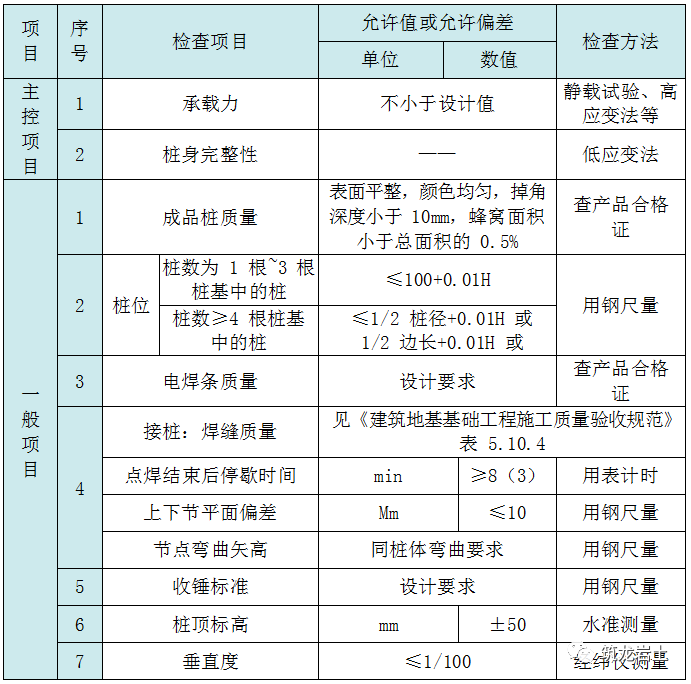

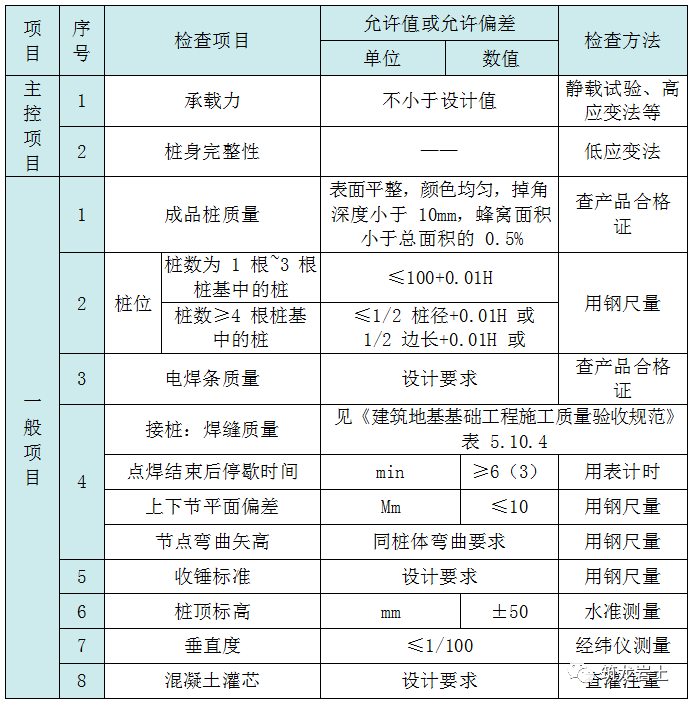

预制管桩(锤击)基础地工程桩成桩质量检验标准应符合下列规定:

预制管桩检测要求:根据《建筑地基基础检测规范》DBJ15-60-2008 要求, 采用低应变法进行桩身完整性检测和静载试验进行单桩竖向抗压承载力检测,完整性检测数量不应少于总桩数的 20%,静载试验抽验数量不应少于总桩数的 1%且不少于 3 根,当总数在 50 根以内时,不得少于 2 根。由于广东省各个区域检测要求不一致,有些区域检测数量远大于上述规范,因此具体检测数量及要求要根据当地文件确定。对于竖向抗拔承载力有设计要求的管桩,应进行单桩竖向抗拔静载试验,试验数量不应少于总桩数的 1%,且不得少于 3 根。其中静载试验一台设备 1 天可以检测 1 根,进出场时间总共需 2 天;低应变检测一天预计检测150 根左右。

第二部分 静压预制管桩施工

一、编制依据

二、施工准备
(一)技术准备
1、编制专项施工方案并进行交底。
2、对进场管桩进行外观检测,观测管桩的桩头是否完整无缺、观察桩身是否完好无裂纹、测量桩头及桩长是否与报告一致等。检查接桩采用的焊材质量规格是否符合设计及规范要求,并提供焊材出厂合格证及质量证明文件。

(二)机具准备

(三)作业条件准备
1、场地三通一平完成。
2、场内桩机行走路线地基处理完成,如遇淤泥质土底层采用换填砖渣方式对基底进行处理,工作面要求11m*9m。
3、当地有关部门要求办理的各种证件手续齐全。

三、工艺流程

四、施工要点

五、质量控制要点及检验标准
预制管桩(静压)基础地工程桩成桩质量检验标准应符合下列规定:

预制管桩检测要求:根据《建筑地基基础检测规范》DBJ15-60-2008 要求, 采用低应变法进行桩身完整性检测和静载试验进行单桩竖向抗压承载力检测,完整性检测数量不应少于总桩数的 20%,静载试验抽验数量不应少于总桩数的 1%且不少于 3 根,当总数在 50 根以内时,不得少于 2 根。由于广东省各个区域检测要求不一致,有些区域检测数量远大于上述规范,因此具体检测数量及要求要根据当地文件确定。对于竖向抗拔承载力有设计要求的管桩,应进行单桩竖向抗拔静载试验,试验数量不应少于总桩数的 1%,且不得少于 3 根。其中静载试验一台设备 1 天可以检测 1 根,进出场时间总共需 2 天;低应变检测一天预计检测150 根左右。

以上内容来源于网络收集整理,如有侵权请联系客服
