源自丨建筑工程鲁班联盟

窗台压顶后浇是常见的施工做法,如何施工才标准?下面示例中垠地产项目的现场做法,附上技术交底内容,以供大家参考。

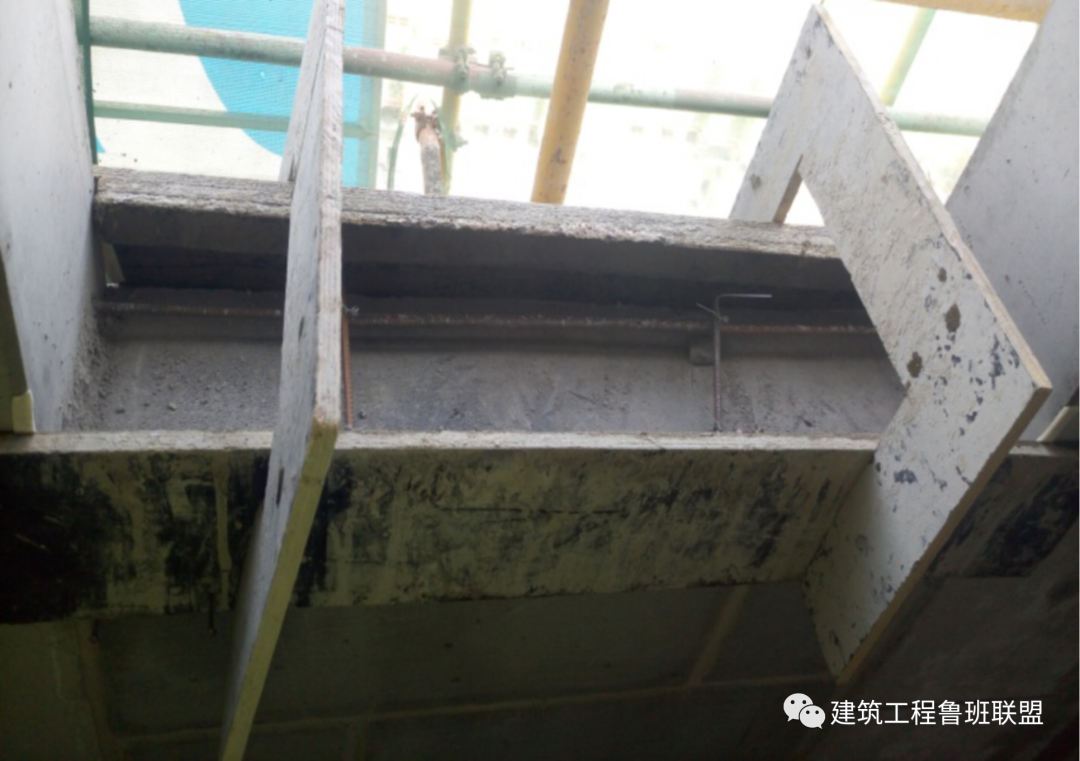

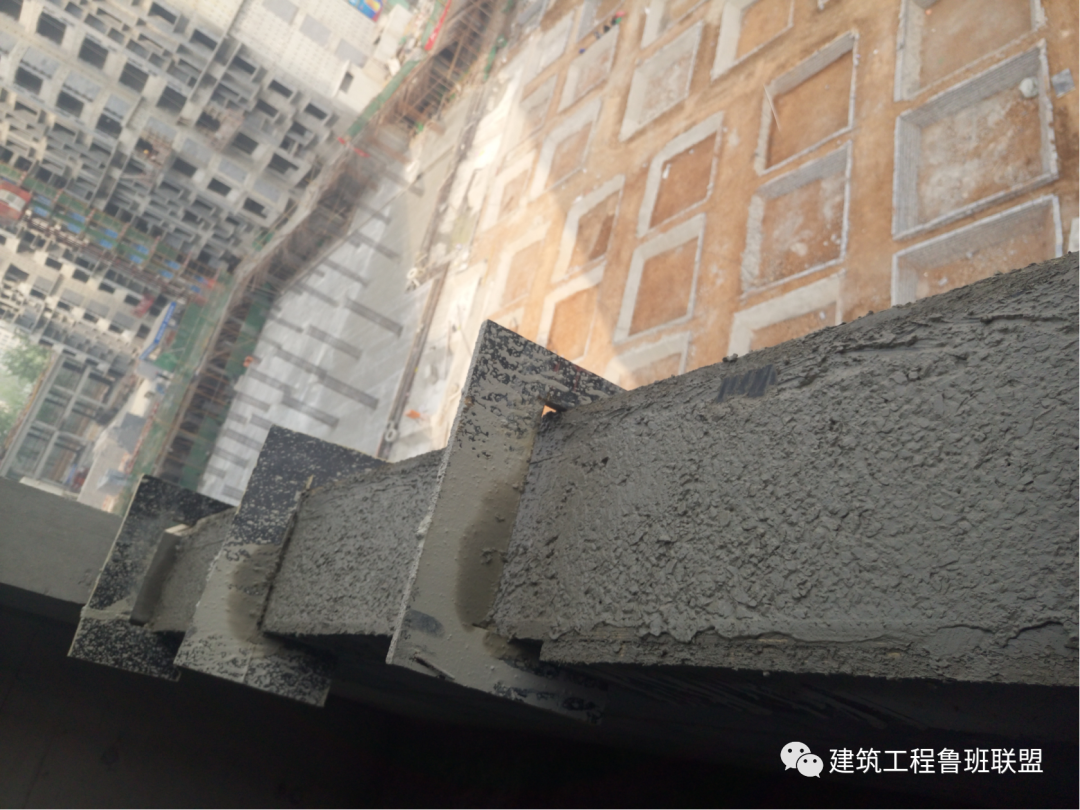

后浇窗台压顶标准做法



砌筑时留槽(高80mm)

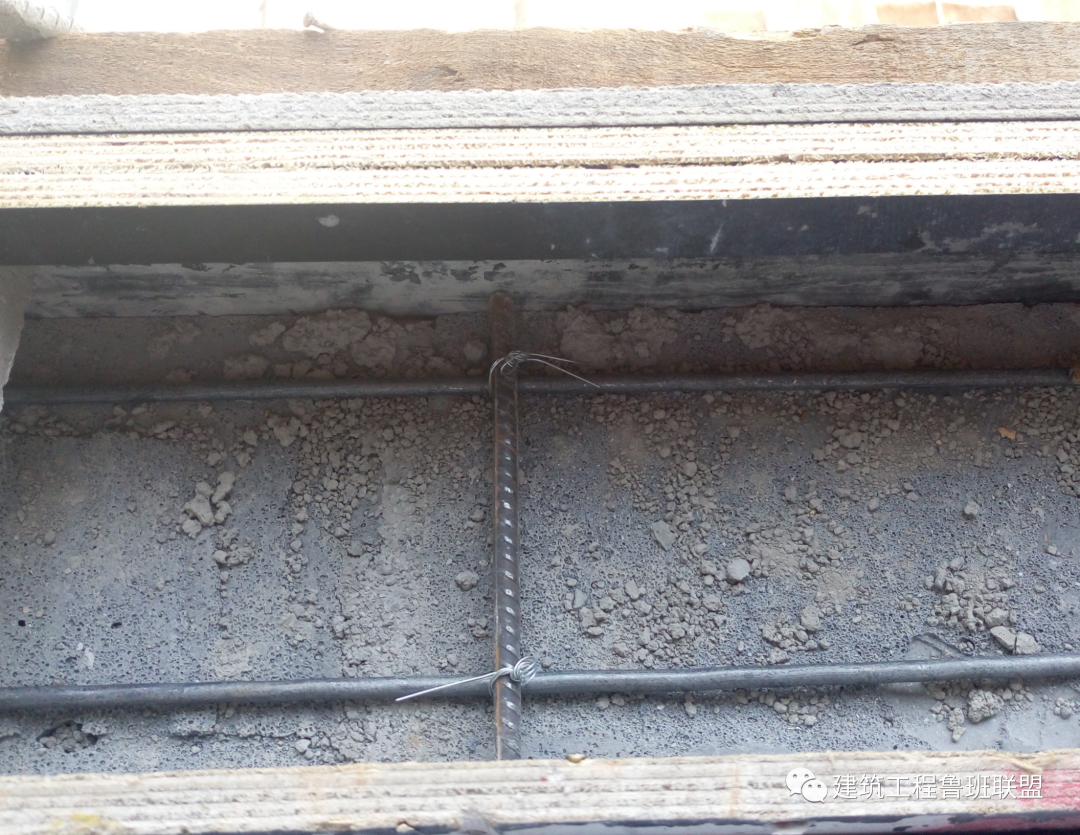

钢筋绑扎(2A6,C6@200),放置垫块


压顶模板支设(外侧留30mm*20mm企口)

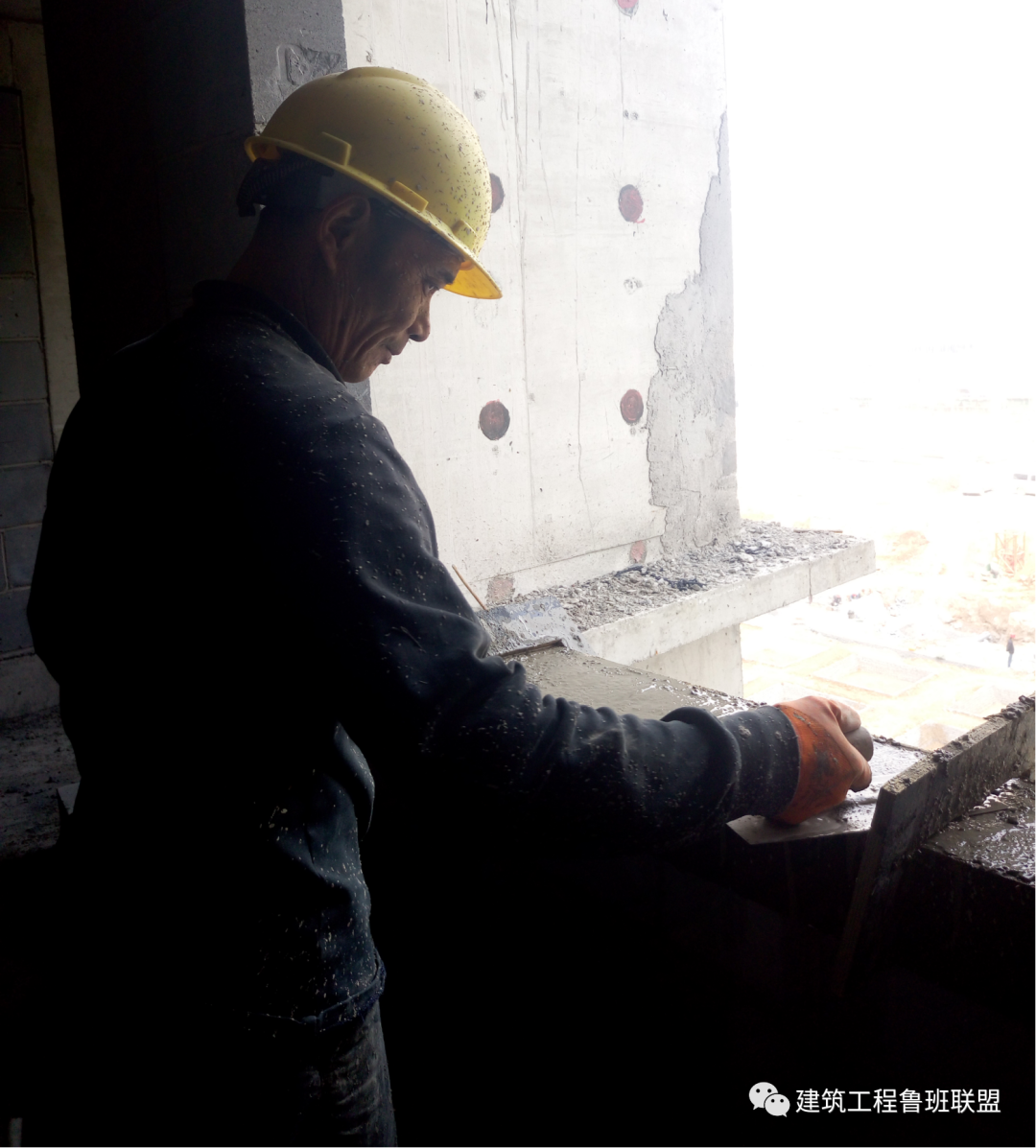

浇水湿润,砼浇筑,抹平压光


养护


拆模


后浇窗台压顶技术交底


施工准备


1.1材料准备
压顶砼均采用商品混凝土,强度等级不低于C20。
1.2主要机具
(1) 商品砼:砼塌落度桶、插入与平板振动器、手推车等。
(2) 其它机具:电焊机、剪刀、锒头等。
1.3作业条件
(1) 模板牢固、稳定,标高尺寸,预留窗洞口尺寸符合要求,模板缝隙最大不得超过1.5毫米,过大者应堵严,并办完预检手续。
(2) 压顶合模之前,应将模板内杂物清除干净。

(3) 常温施工时,在混凝土浇灌前,应提前适量浇水湿润,但不得有积水。


材料和质量要求


2.1技术关键要求
(1) 新旧砼界面应先放与所浇砼同强度等级的砂浆。
(2) 模板应严密、稳固、砼施工时不得漏浆与变形。
(3) 膨胀剂和外加剂掺量应符合设计及产品性能要求。
2.2质量关键要求
(1) 所使用的砼应有配合比报告单。砼的浇筑应密实,成型应精确,应特别注意新旧砼界面处的砼密实度。

(2) 砼浇筑后应覆盖保湿养护。


施工工艺


1、施工流程
准备工作 → 贴双面胶条 → 支压顶模板 → 办预验 → 混凝土浇筑 → 收光压实 → 混凝土养护 → 拆模 → 验收
2、控制要点
(1) 配模使用12mm厚覆面胶合板,加双向通长方木,方便加固。

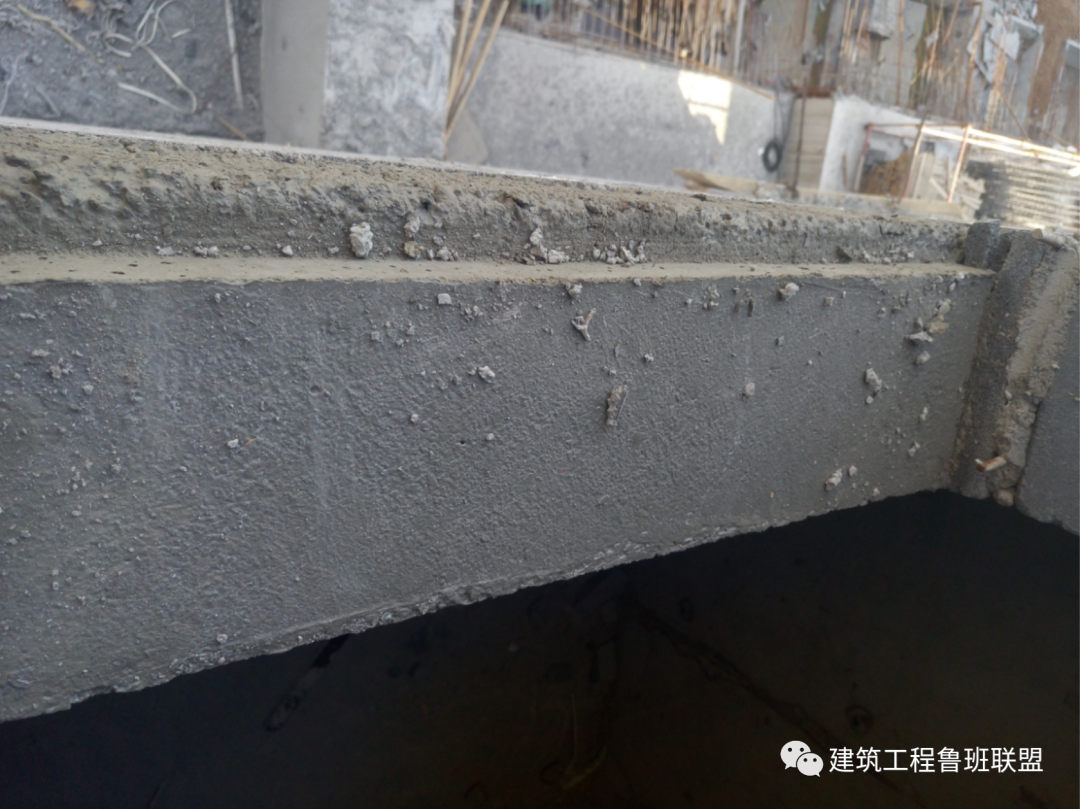

(2) 模板支设时应根据墙面上的控制标高线来控制压顶面标高,窗台压顶顶面应抹平压实,顶面标高必须控制准确;压顶模板加固前,梁口尺寸要校正好,并用小板固定。加固时,将镰刀钩钩紧下道水平方木,砸牢。
(3) 窗台压顶混凝土浇筑前基层应浇水湿润,混凝土浇筑必须振捣密实,避免压顶表面蜂窝麻面。

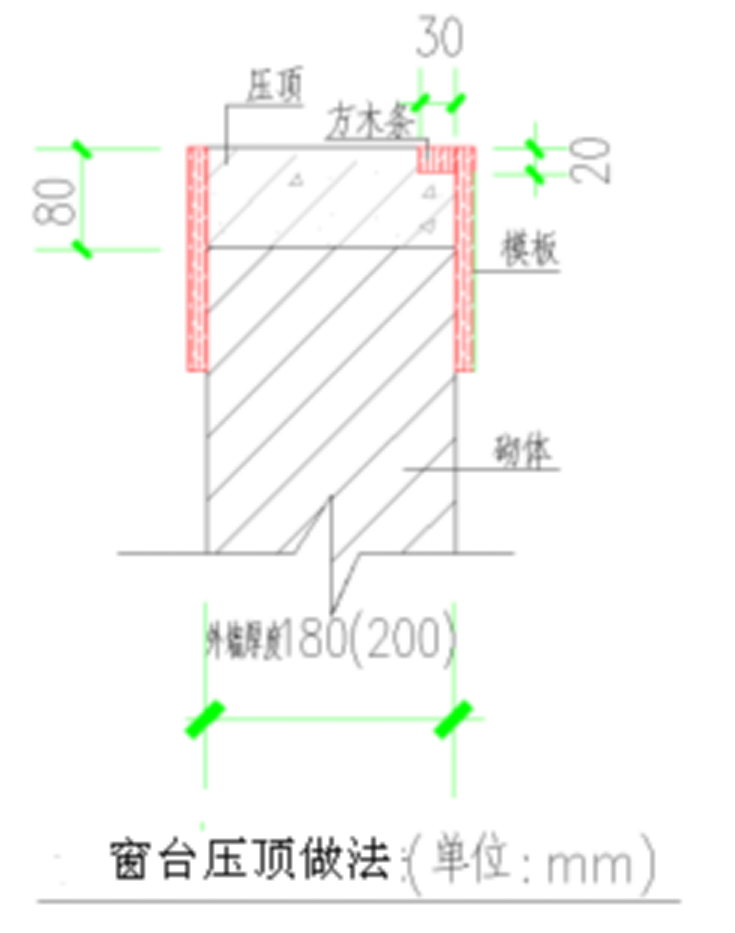

(4) 窗台压顶靠近外墙位置留设企口(详见下图)。


质量标准


1、保证项目:
支设的模板必须具有足够的强度刚度的稳定性,压顶模板加固后必须同一标高,标高偏差过大的要整改或重新支模,砼浇筑前检验仍有较大偏差的,每处罚款50元,并现场整改。
2、基本项目:
(1) 模板接缝处应严密,预埋件应安置牢固,缝隙不应漏浆,应小于1.5mm。
(2) 模板与混凝土的接触面应清理干净,脱模剂应涂刷均匀,不得漏刷或沾污钢筋。
3、所有的加固点都应加固牢靠,拆模后避免出现漏浆现象;砼必须内实外光。
4、允许偏差项目:

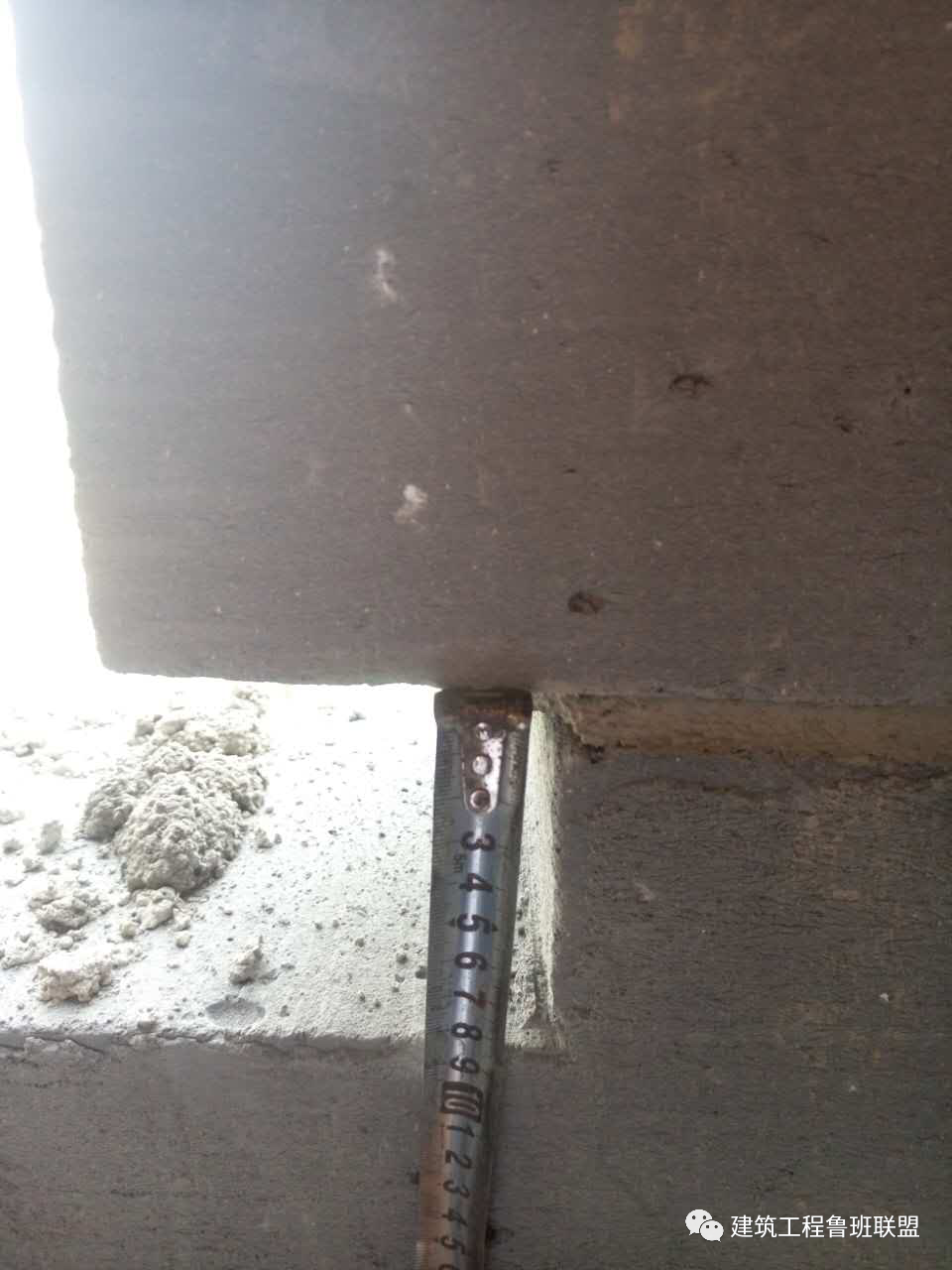

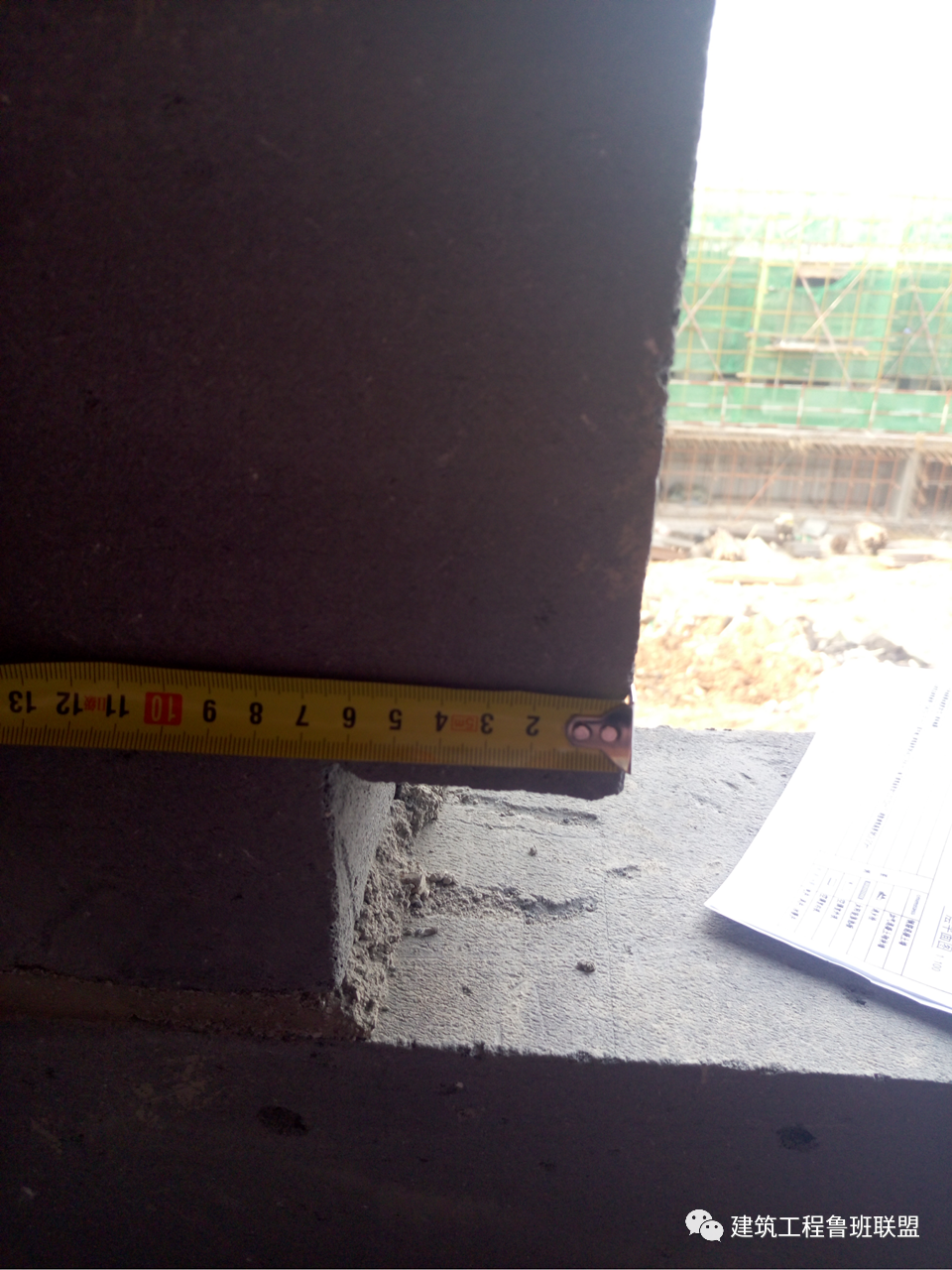

 标高:≤5mm;截面尺寸:+8mm,-5mm;表面平整度:5mm;垂直度:5mm。


成品保护


1、在砖墙上安装压顶模板时,防止撞动最上一皮砖。
2、支完模板后,应保持模内清洁,防止掉入砖头、石子木屑等杂物。

3、应保护钢筋不受扰动。


安全技术交底


1、工作前应先检查使用的工具是否符合要求,工作时思想要集中,注意防止钉子扎脚和高处滑落。
2、二人抬运模板时要互相配合,协同工作,传送模板工具时应用运送工具或捆绑后再升降,不得抛扔,也不要在脚手架上大量堆积模板。

3、轮锯、平面刨经常维修、保养,做到固定连接牢固,无松动、松旷;圆锯、刨子等刀具锋利。


现场文明


1、拆下的模板应及时运走,不得乱堆乱放。
2、搬模板时,戴好手套,防止擦伤。

3、作业完成后做到工完料净,场地清洁。


以上内容来源于网络收集整理,如有侵权请联系客服
