来源:筑龙论坛

版权归原作者所有

该工程是集商业、办公于一体的多功能综合性大型的高级写字楼建筑。本工程结构形式为圆钢管砼柱框架-钢支撑结构体系。地下室五层,基坑深23.5 m,采用逆作法施工技术。地下一层顺作,其余四层逆作。小编节选土方开挖施工组织,供广大网友学习参考。

一、工程特点

(1)、基坑超深开挖,土方开挖深度达24m,而且采用逆作法施工,土方开挖难度大,施工周期长。
(2)、采用逆作法施工,采用"二墙合一",对外墙(地下连续墙)的质量要求高;基坑开挖过程易产生较大变形;浅层人工填土透水性好,易发生坑内涌水问题施工难度大。
(3)、场地条件复杂,场地内本身就有原有围护桩、工程桩、立柱桩,浅层有原有建筑垃圾、条石基础、木桩等障碍物,且深层强风化岩层坑内存在孤石问题。
(4)、基坑周边的环境复杂,四周道路下埋各种管线繁多,高耸的建行厦距离基坑边仅为15m,在基坑降水作业和土方开挖时,可能造成变形影响,需设置监测点点多面广,协调单位众多。
(5)、采用逆作法施工,结构预留预埋多,精度要求高。
(6)、地下室五层,基坑周边5~10m范围内有浅基础的民房,在土方开挖阶段须加设临时支撑;在地下室结构形成前也需加设临时支撑。
(7)、本工程场地狭窄,地处交通要道,商业与居住的繁华地段,车流量较多且场地狭小,材料堆放及车辆进出难度大地,还得综合考虑地上施工的要求,为其提供合理的施工场地。
(8)、工程地理位置显要,工程影响巨大,对文明施工、安全生产以及环境保护的要求高。

二、主要施工方法

1、地下一层土方开挖
为加快施工速度,提高工作效率,降低施工成本,在满足业主要求的一层一逆作前提下,制定了地下室出土方案,地下一层采用明挖的方式出土,地下五层至地下二层采用暗挖的方式出土。
负一层土方开挖时,现场两个出入口大门已经施工完毕,地下室钢管柱等已施工完成,并对现场进行清理,场地内土方车具备回转、绕行条件。考虑土方开挖过程中的施工条件变化,南面第Ⅰ、Ⅱ、Ⅲ槽段考虑两台挖机相对开挖,北面南面第Ⅰ、Ⅱ槽段考虑两台挖机对挖,其余槽段各考虑一台挖机退挖。

(点击图片可放大查看)

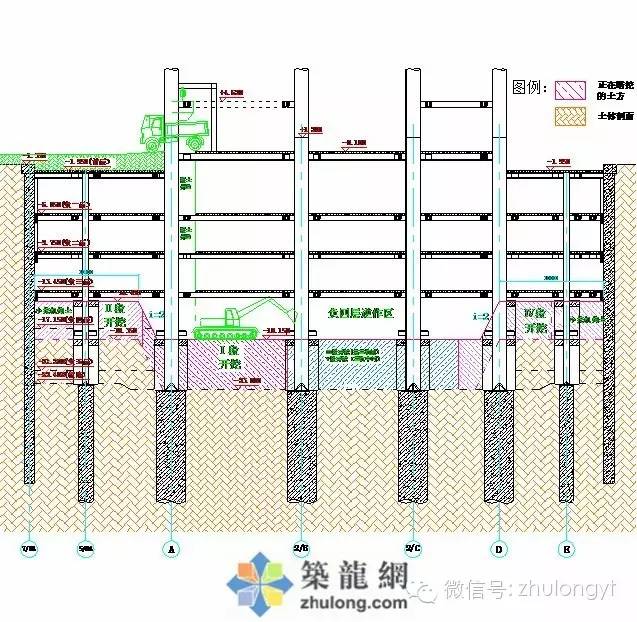

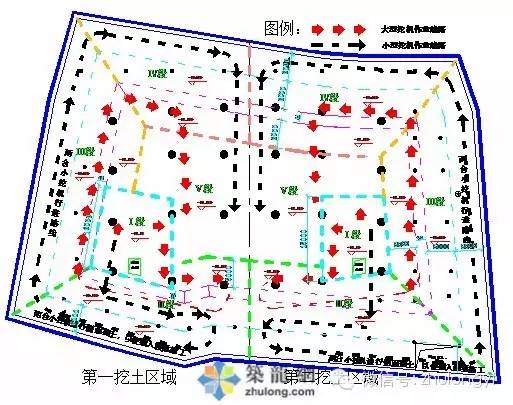

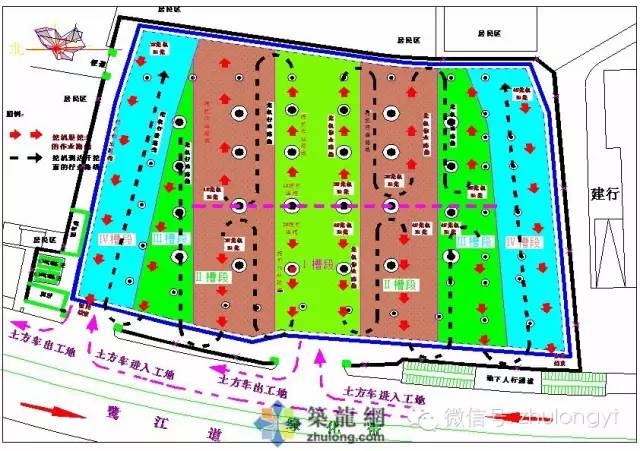

▲负一层土方分槽段开挖平面布置图

第Ⅰ槽段土方开挖
槽段对称开挖以2/B轴为分界线进行,该槽段开挖土方量为6300m3, 考虑施工场地狭小,每天出土量按2400 m3计,对现场土方车进行分流,北侧槽段的土方车从西北角大门出场,南侧槽段的土方车从西面正大门出场。计划3天内完成该槽段的土方开挖。在土方开挖过程中,插入钢梁的安装工作,待该跨钢梁支顶完成后,再开始进行第Ⅱ槽段的土方开挖。

▲负一层第Ⅰ槽段土方开挖平面、立剖工况图

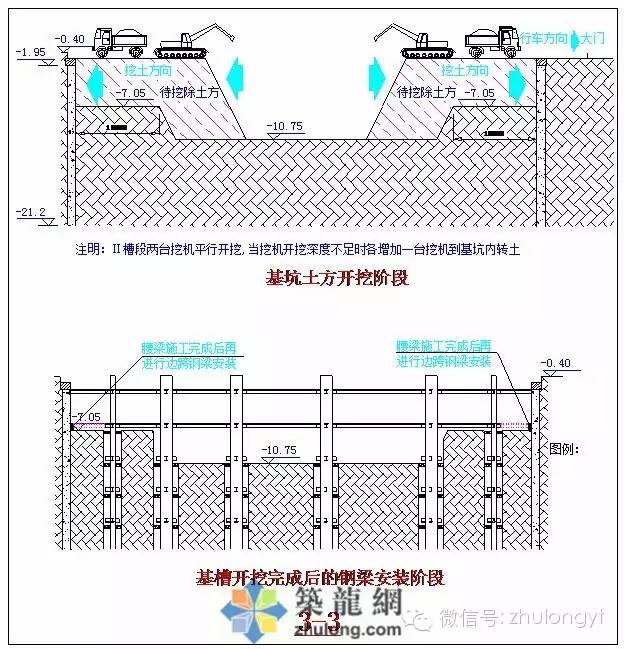

第Ⅱ槽段土方开挖

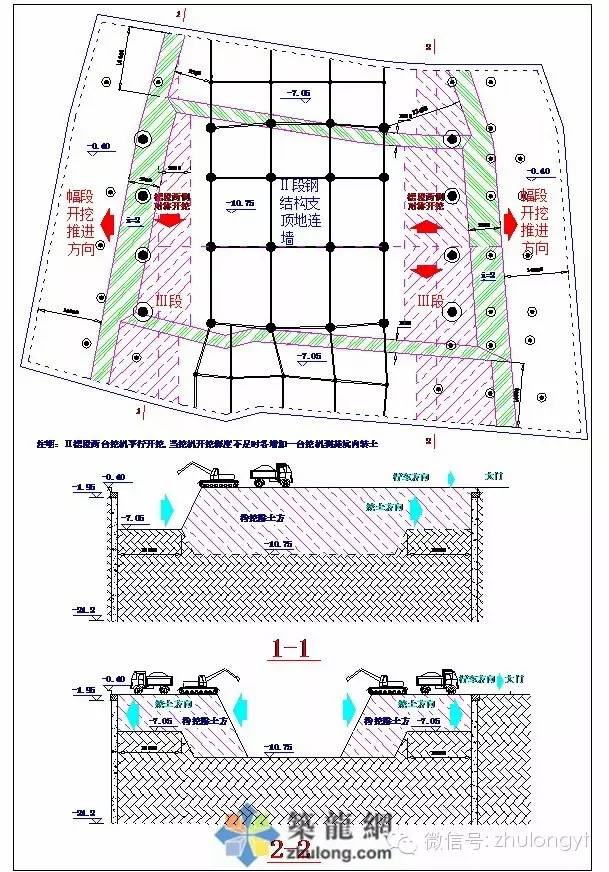

第Ⅱ槽段采用与第Ⅰ槽段相同的方式开挖,北面第Ⅱ槽段挖土方量为7500 m3,南面第Ⅱ槽段挖土方量为7000 m3,每槽段各考虑两台挖机对称开挖,计划6天完成第Ⅱ槽段的土方开挖工程量。

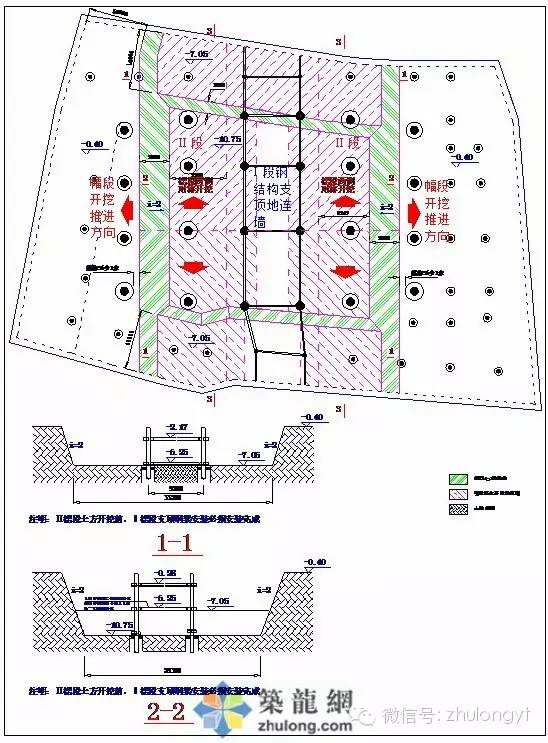

▲负一层第Ⅱ槽段土方开挖平面、剖图工况图

第Ⅲ槽段土方开挖
随着土方开挖范围的扩大,现场允许汽车通行的场地逐渐压缩,在进行北面第Ⅲ槽段土方开挖时,采用一台挖掘机从东向西进行退挖,该槽段土方量为2500 m3。南面第Ⅲ槽段土方开挖时,采用两台挖机对称退挖,该槽段土方量为4300 m3。计划4天完成该槽段土方的开挖。

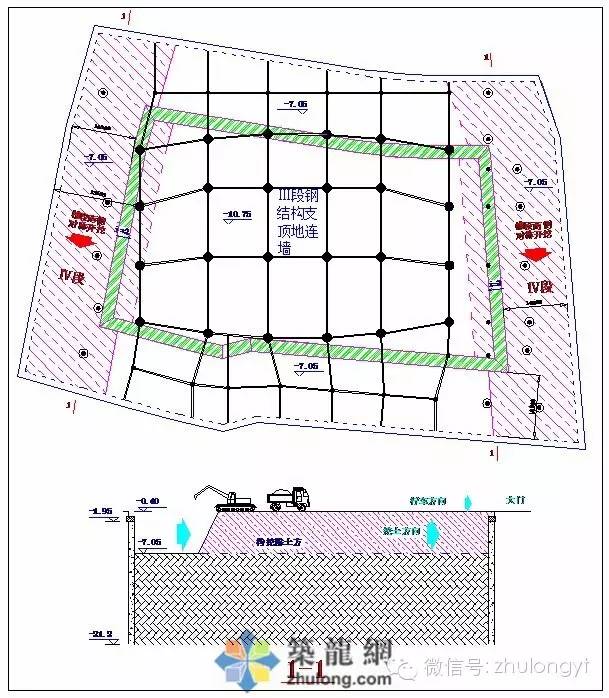

▲负一层第Ⅲ槽段土方开挖平面工况图

第Ⅳ槽段土方开挖
第Ⅳ槽段为负一层土方开挖的特殊槽段,施工时挖机从东向西退挖。挖机挖开土体后,即插入钢梁安装,挖机挖土作业面距钢梁安装作业面距离控制在10m左右,保证在挖土过程中暴露出的地连墙部分墙体能够及时进行支顶,防止结构变形扩大。北侧第Ⅳ槽段土方量4200 m3,南侧第Ⅳ槽段土方量4300 m3,各配备一台挖机作业,计划6天完成开挖工作。

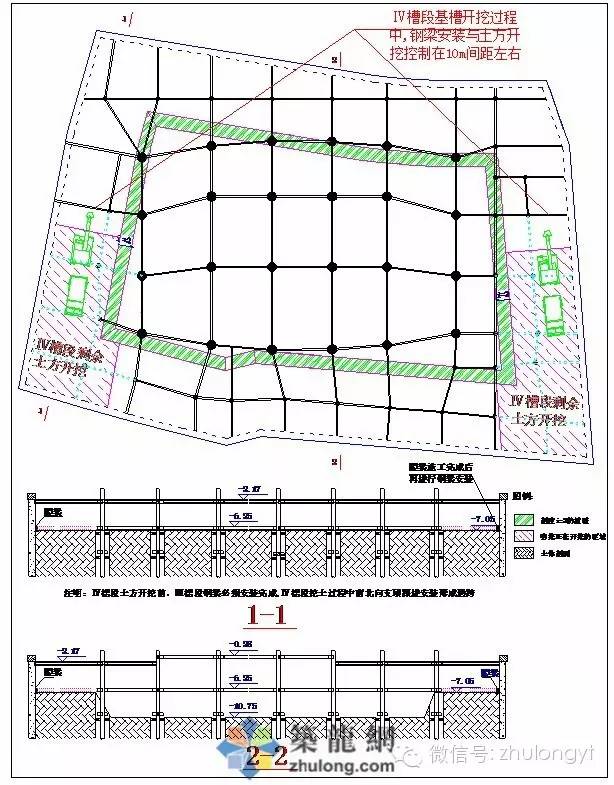

▲负一层第Ⅳ槽段土方开挖平面工况图

第Ⅳ槽段土方开挖完成后,紧随完成剩余全部钢梁的安装。至此,首层钢梁全部安装完毕,负一层地下室除外围钢柱与负一层腰梁间的主、次钢梁连接需待腰梁施工完成,混凝土强度达到100%后进行安装外,其余负一层钢梁施工全部完成。

▲负一层土方开挖完成后的工况图

2、负二至负五层的土方开挖
受地下室开挖深度及地连墙外侧土压力的的影响,负二至负五层采用暗挖法进行土方施工。

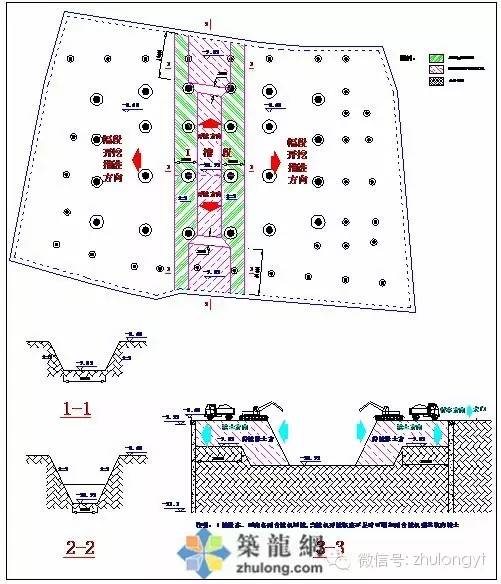

▲负二层土方开挖路线图

▲负二层土方开挖剖面示意图

▲负三层土方开挖剖面示意图

▲负四层土方开挖剖面示意图

完成负四层土方开挖后,基坑内仅剩余负五层盆边土,盆边土顶留设标高为-18.35m,挖至底标高为-22.4或-23m,基坑剩余土方量约1万立方,计划完成全部开挖至少需工期25天。由于负五层土方施工时,地下室中间基坑部分已全部挖至基坑底板面标高-23m,挖机作业空间高度为5m左右。施工时,按照距离提土口由远及远近原则进行土方开挖,挖至板底设计标高后,预留100mm土体人工清除。

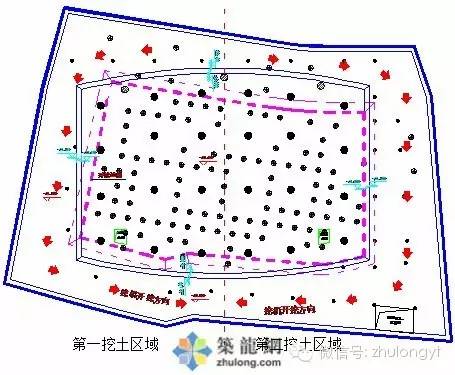

▲负五层土方开挖路线图

▲负五层土方开挖剖面图

以上内容来源于网络收集整理,如有侵权请联系客服
