厨卫间反坎一次浇筑施工,相较于传统二次浇筑,大大降低了渗漏风险,目前已广泛推广应用。现场如何施工?注意什么要点?下面就以现场示例,以供大家参考借鉴。

施工流程

板面钢筋完成 → 反坎定位、放线 → 配模、吊模加固 → 反坎与板面混凝土一次浇筑 → 反坎拆模成型

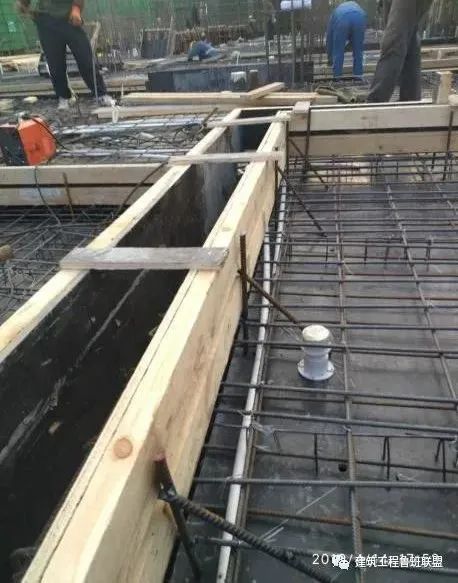

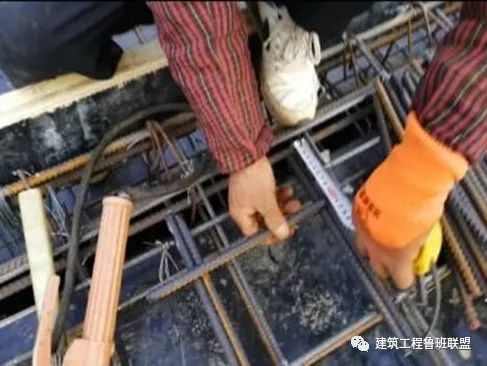

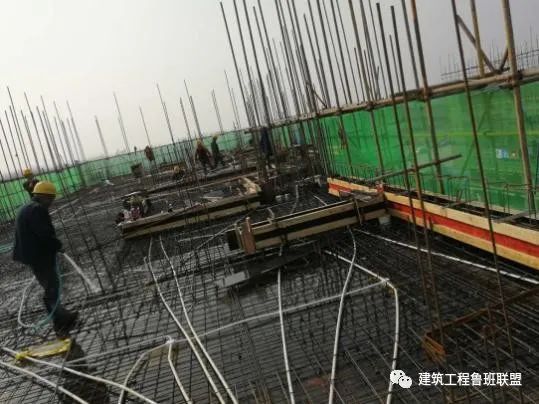

1、前期定位放线、吊模

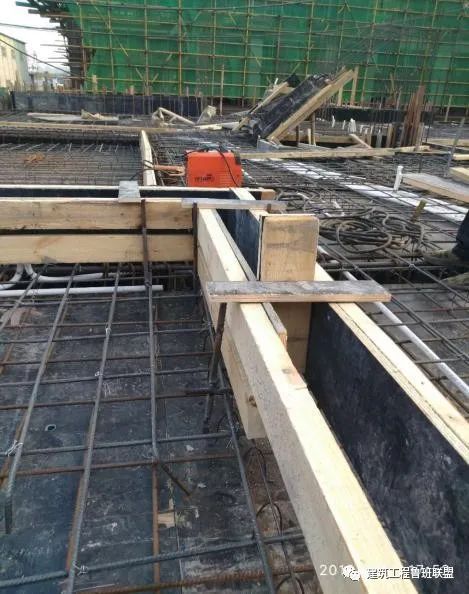

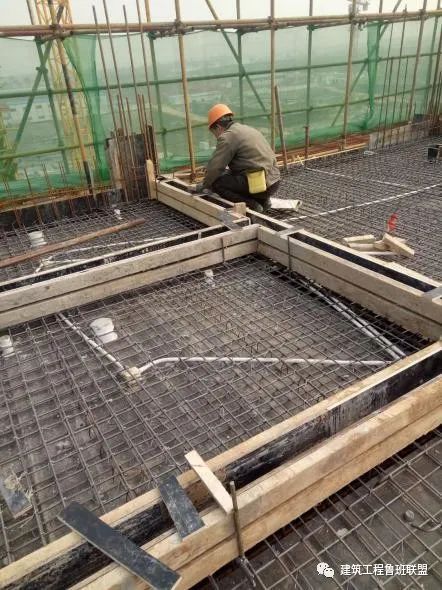

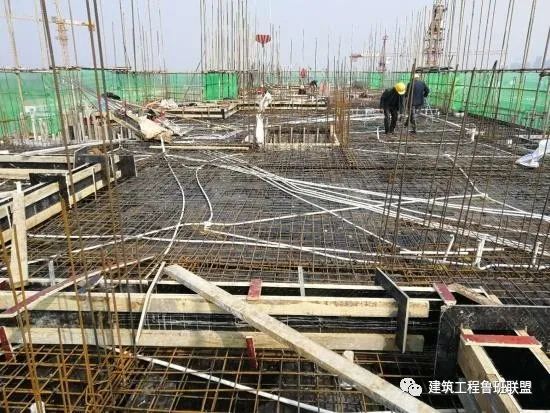

2、吊模加固完成

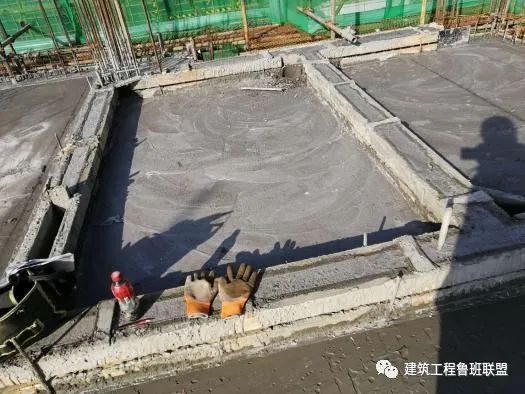

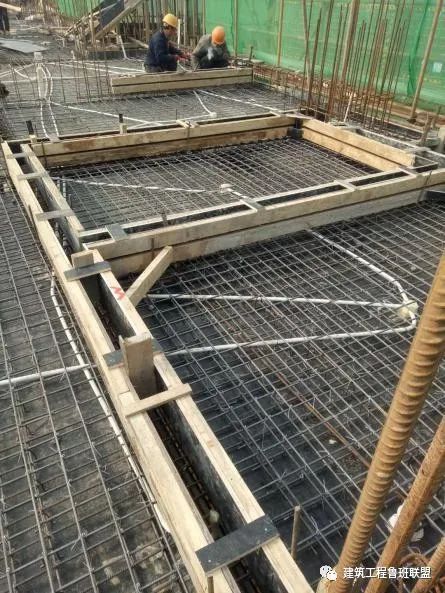

3、与结构板一次浇筑完成

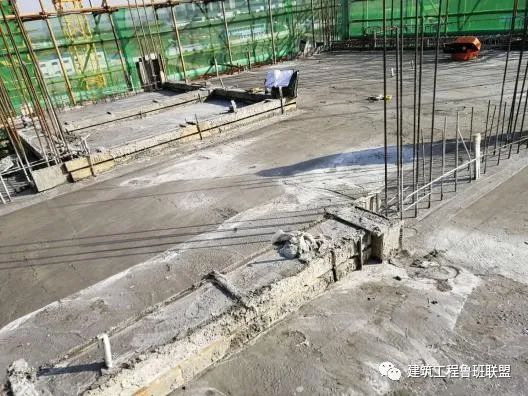

4、拆模后效果

注意事项

1、模板安装需在面层钢筋绑扎完成后进行吊模,反坎放线一定要准确,防止偏位导致后期剔凿。

2、反坎一次浇筑吊模加固比常规二次浇筑加固较为复杂,除采用木方和成品模板夹加固外,还需采用竖向钢筋(直径大于14)进行定位,定位筋与板面钢筋相连(建议采用焊接连接固定),板面钢筋与梁钢筋相连固定(建议采用焊接连接固定);定位筋提前焊接成H型,然后按照60公分间距排布加固,具体如图所示。

3、吊模施工过程中应对楼板钢筋进行有效保护,增设过人马道,防止钢筋踩踏,影响钢筋保护层厚度。

4、配模应在下一层进行配模,以免造成板面垃圾污染及钢筋踩踏。

5、一次浇筑的止水坎与剪力墙交接部位,应提前预留一定距离(该处后期需二次施工),以便于该处剪力墙的封模和加固。

6、以一层四户为例,单层(4个厨房8个卫生间)首次配模加固耗时两天,后续拆模上翻至上一层吊模加固耗时一天时间,木工至少6人,电焊工至少2人。

7、因浇筑过程震动较大,容易出现偏位,所以浇筑过程加强旁站监督。

8、一次混凝土浇筑后,止水坎至少2-3天后拆模,过早拆模容易造成混凝土破损。

9、结构反坎拆模后需加固成品保护,楼层拆模时加强监管,否则容易造成破坏。

建议

建议:在总包招标时,对该部位一次浇筑成型进行明确,要求总包单位严格执行,同时,施工注意事项及施工要求在总包合同及进场交底时进行明确,施工过程中加强监管;若楼层较高时,建议采用成品钢模板进行施工;因厨卫间结构反坎与板面一次浇筑相对耗时,不建议抢工阶段进行一次浇筑(如抢预售施工阶段等)。
